4
квартал
2025
завершение строительства

ОСТАВЬТЕ КОНТАКТЫ – И МЫ С ВАМИ СВЯЖЕМСЯ

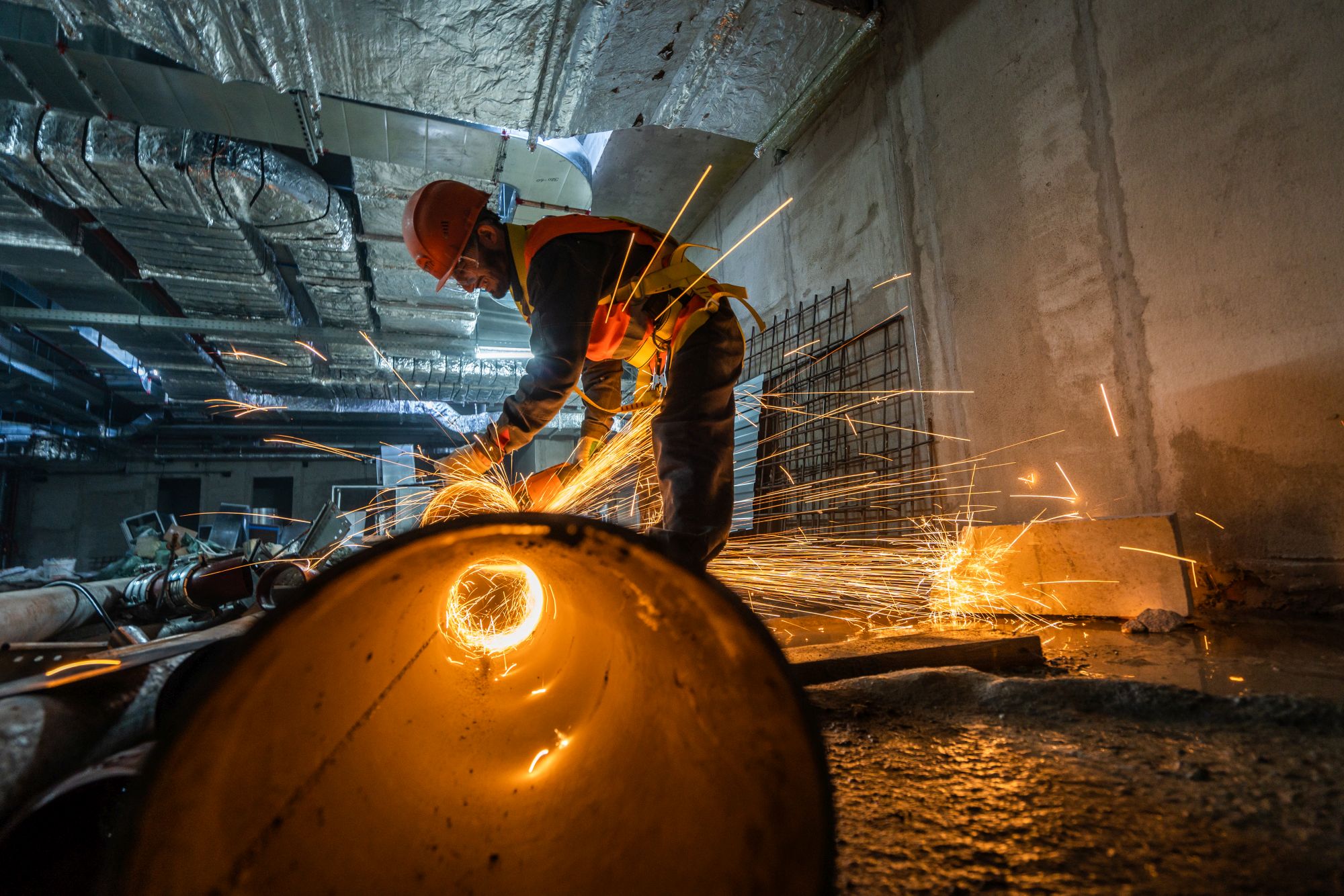

Февраль 2025

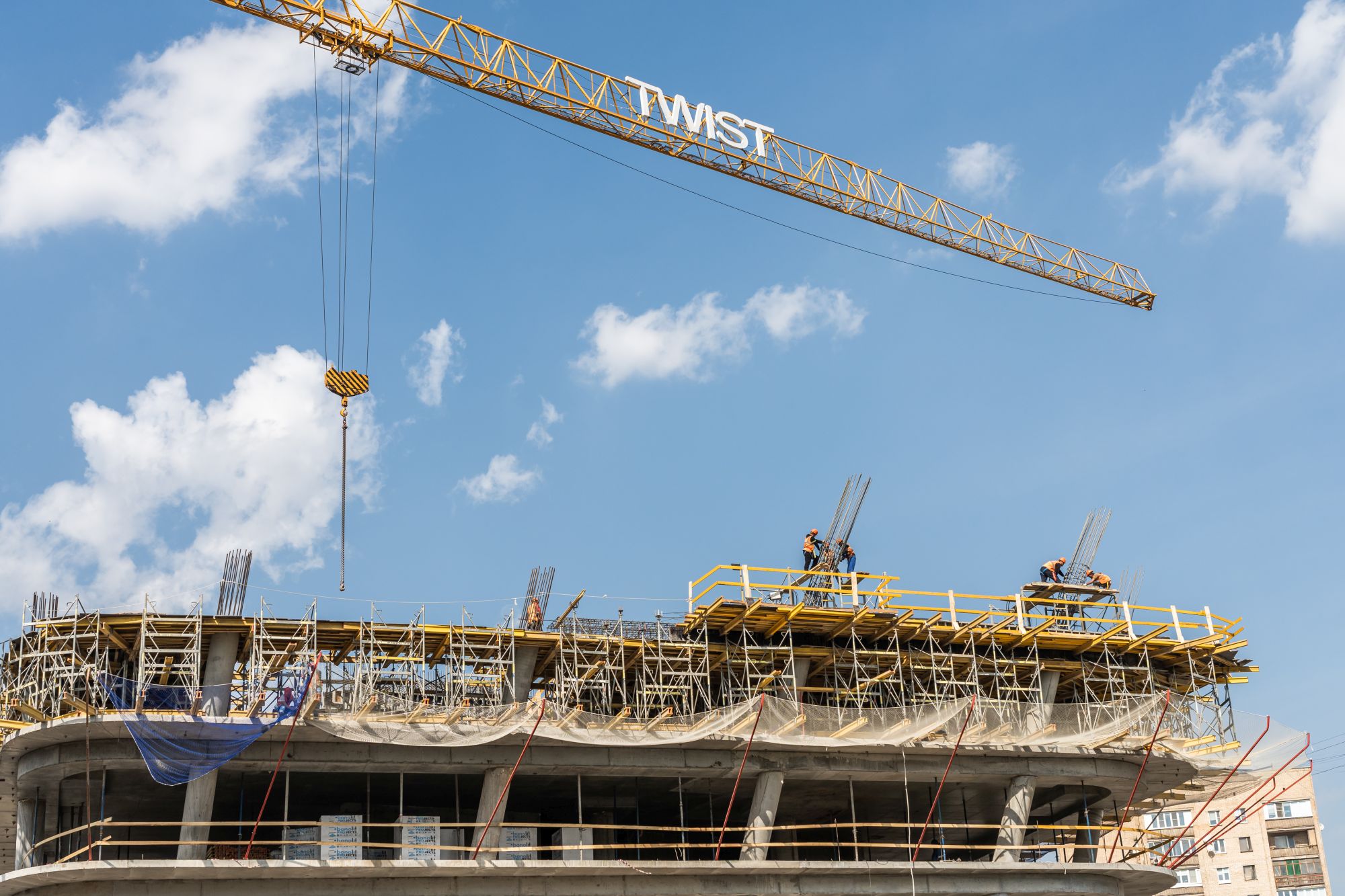

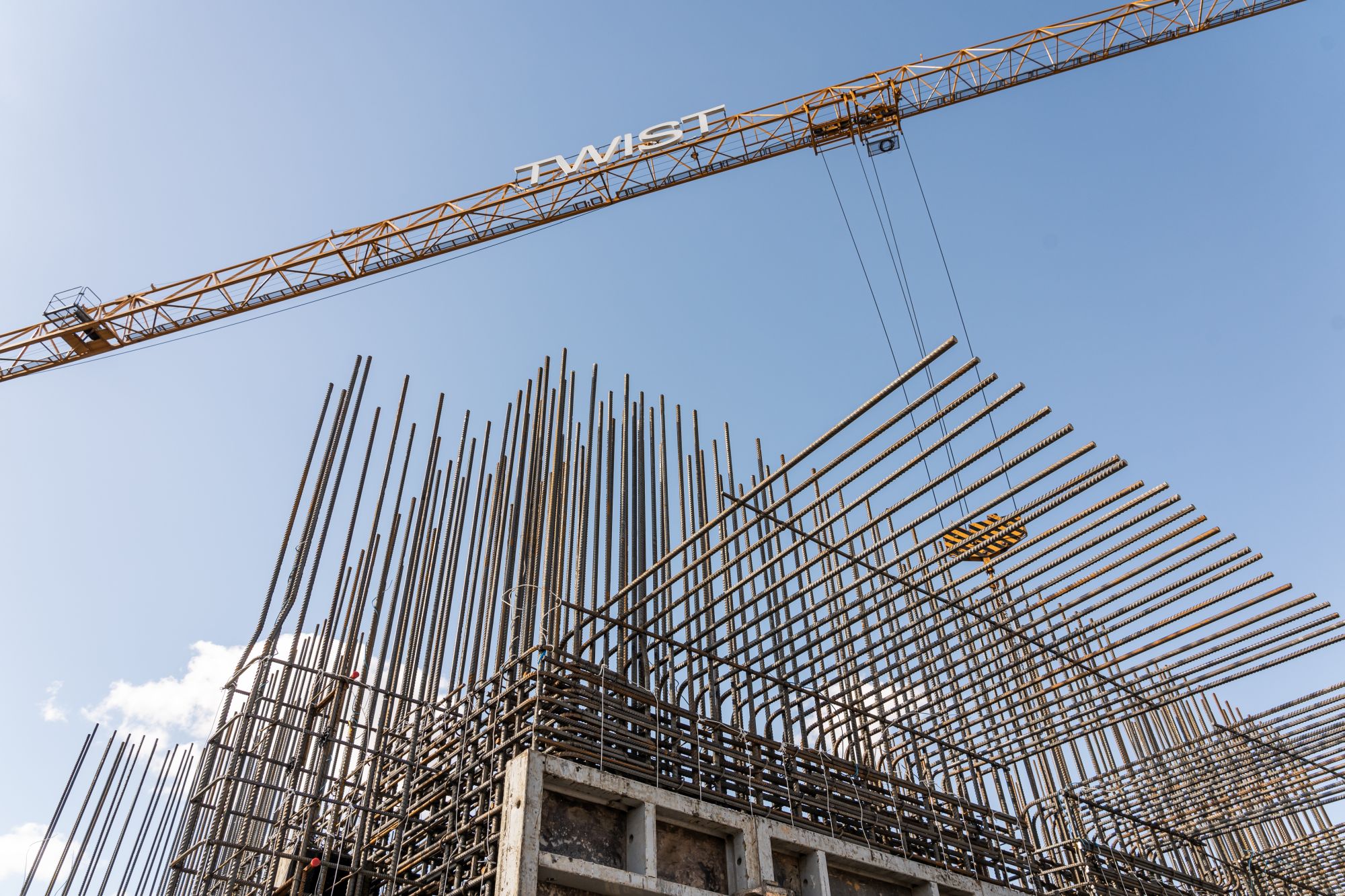

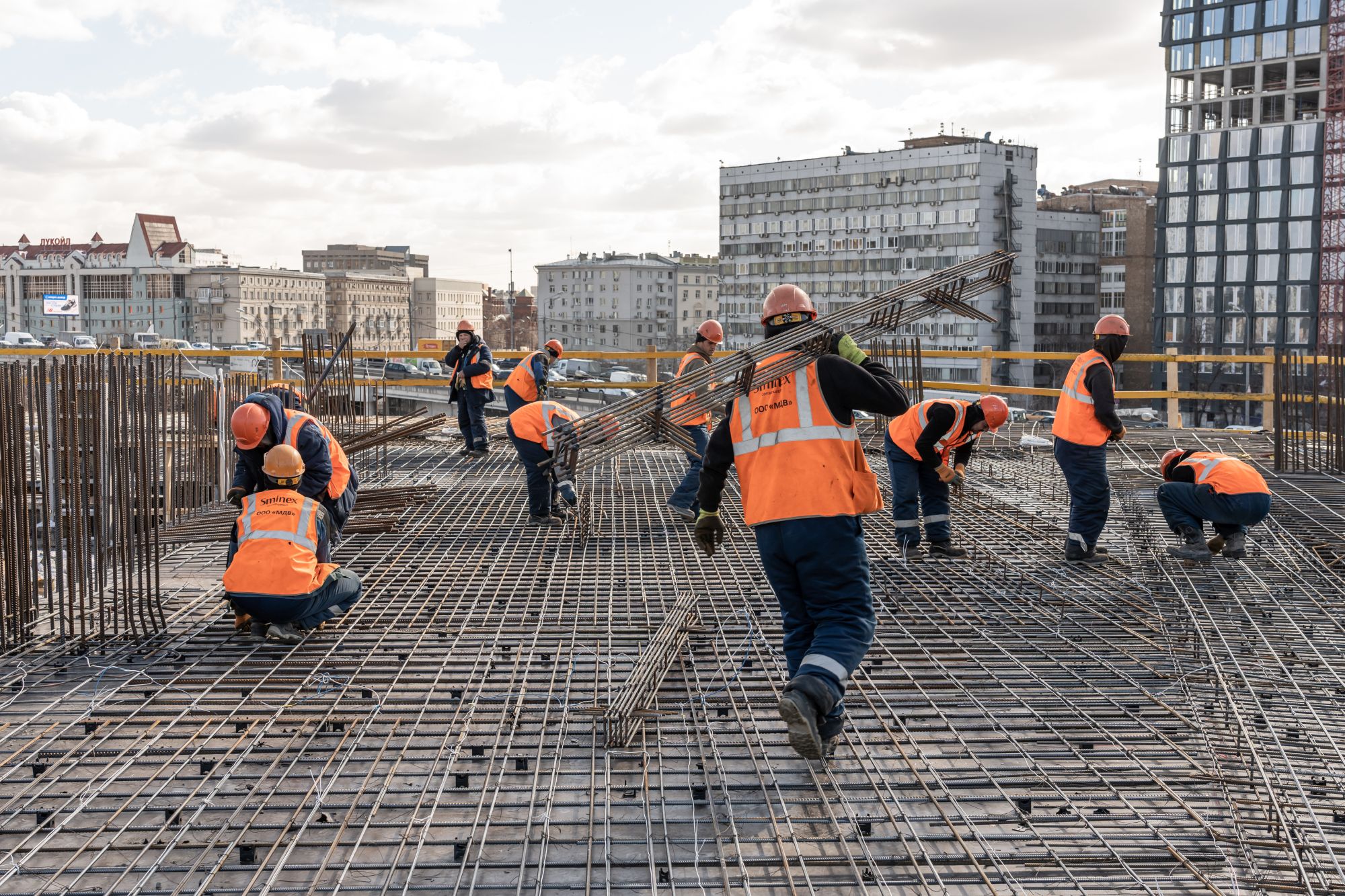

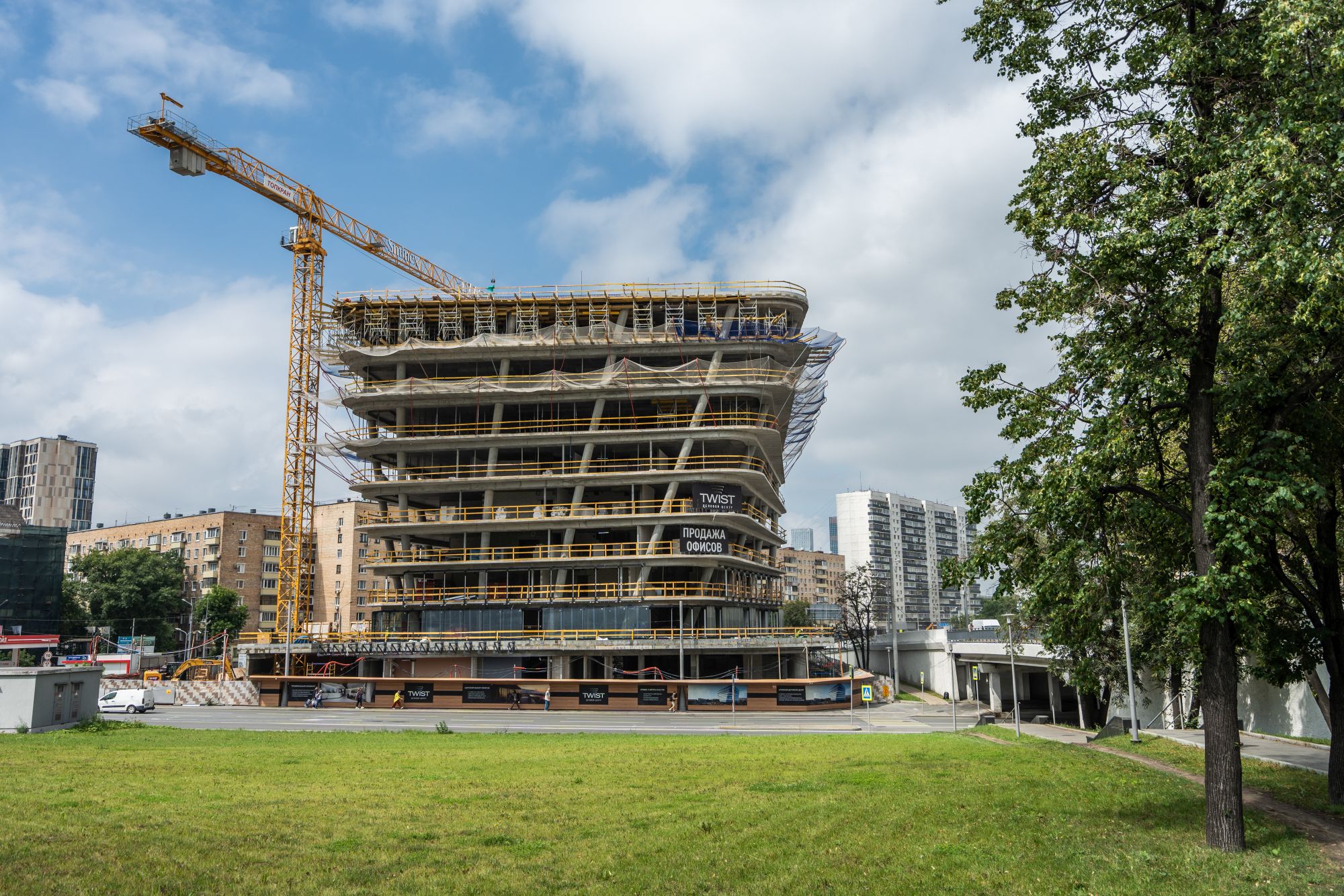

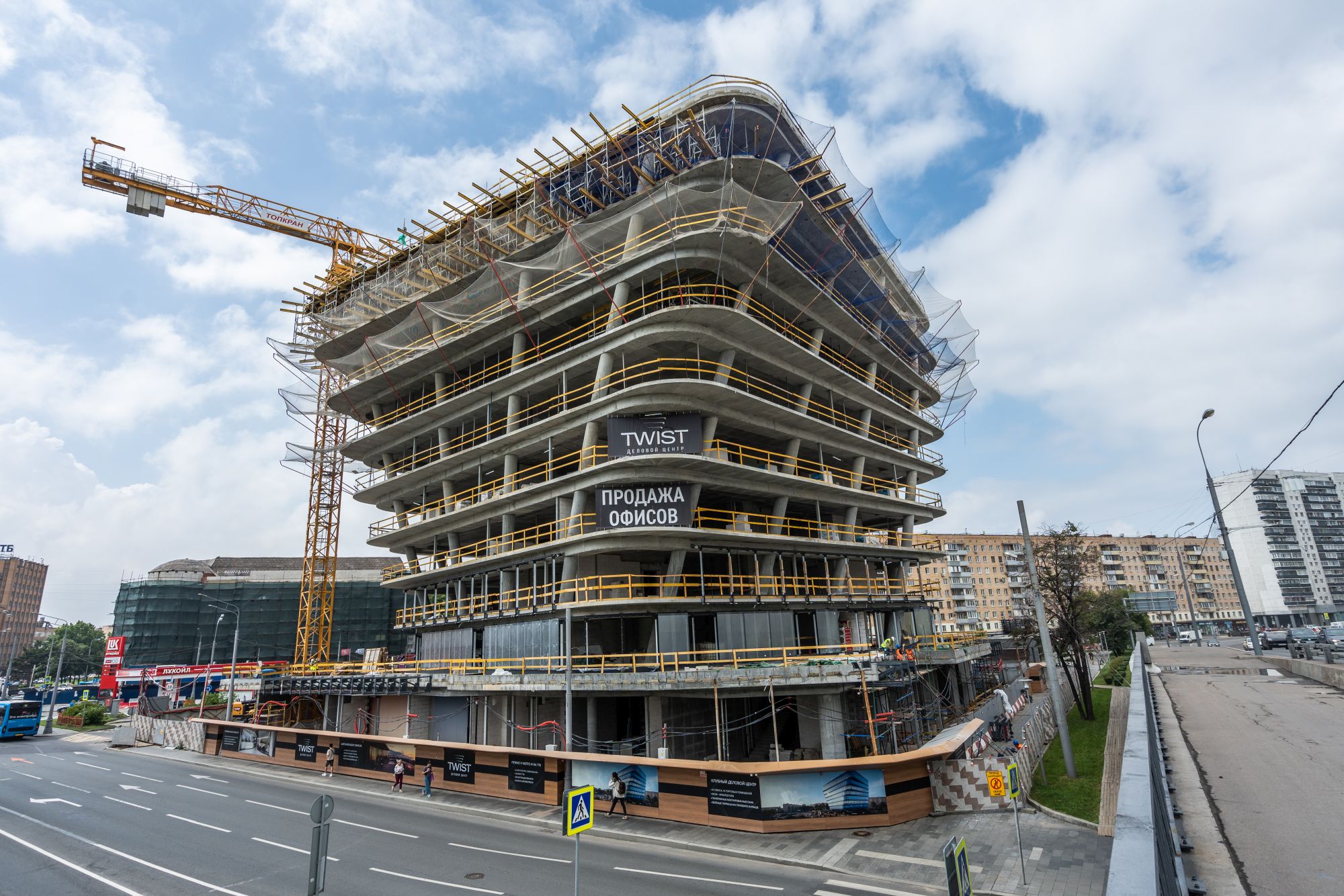

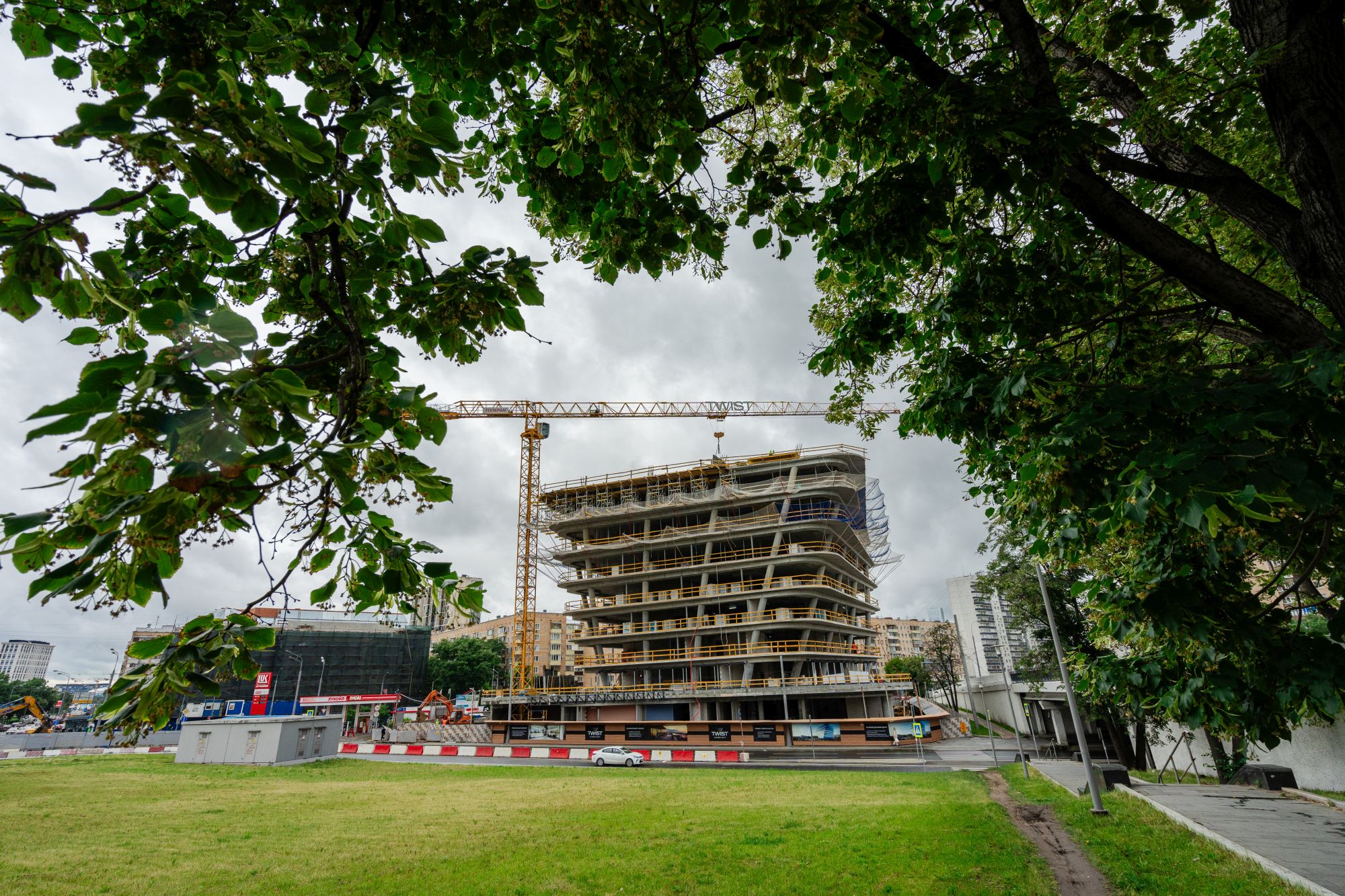

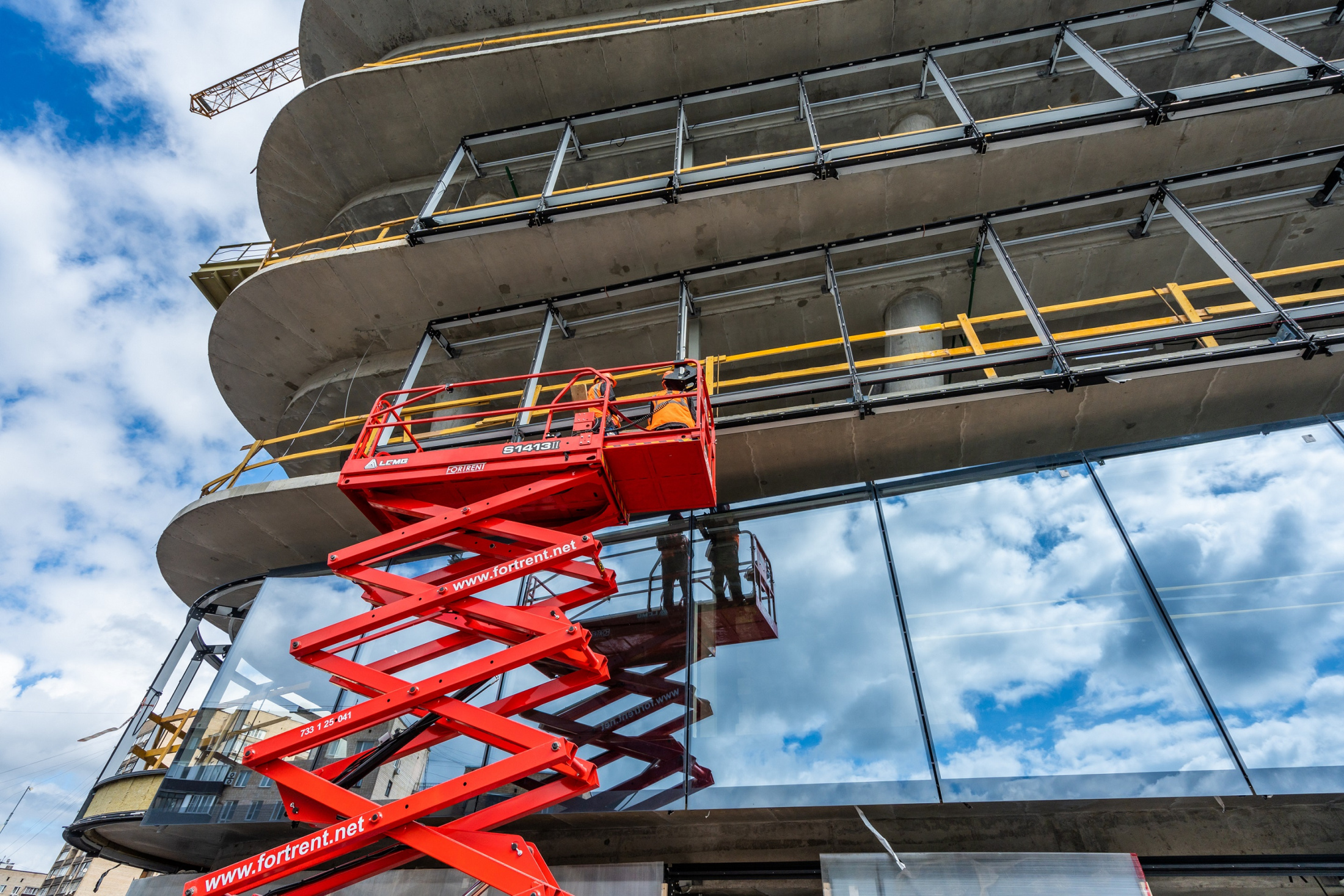

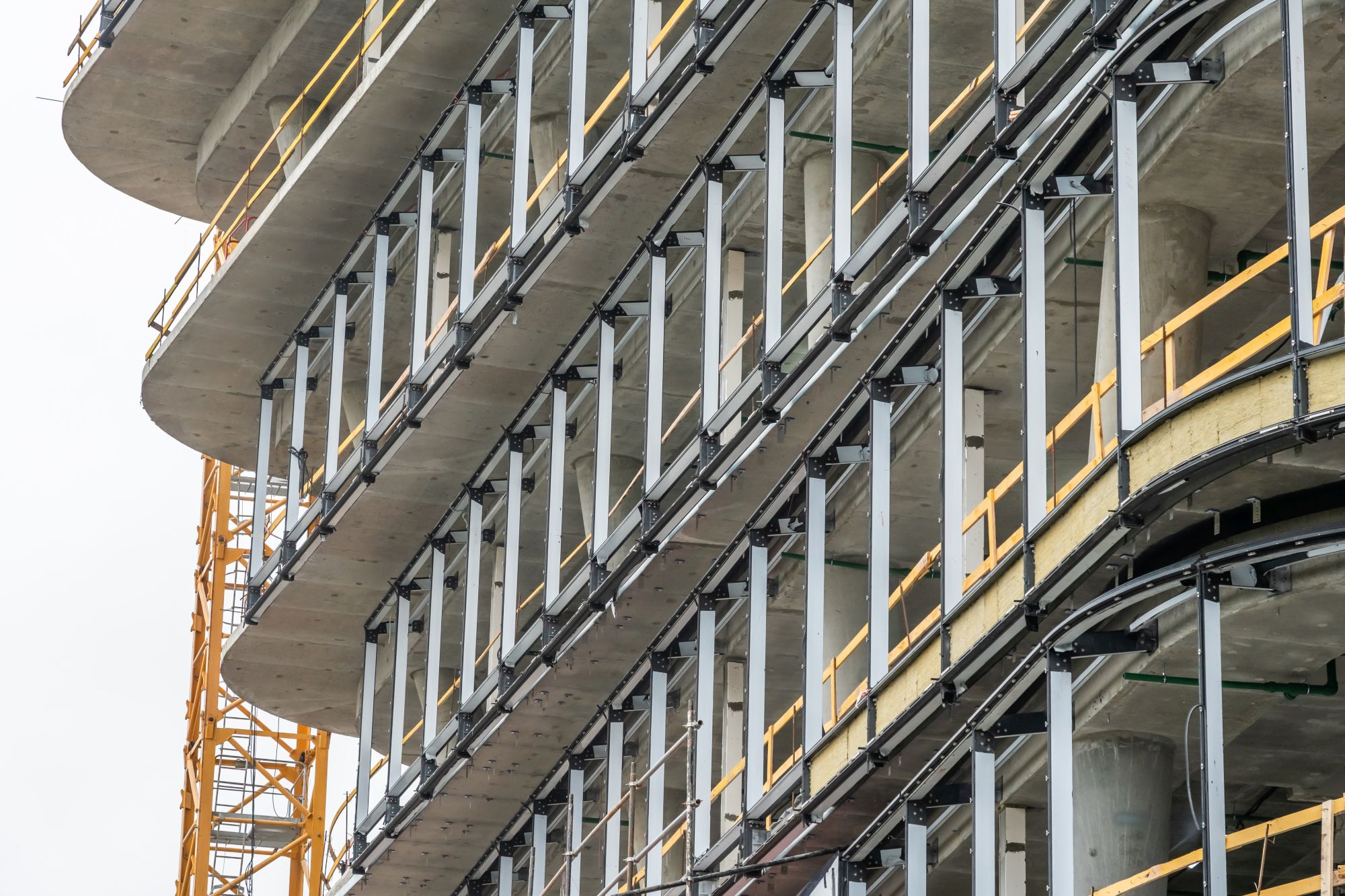

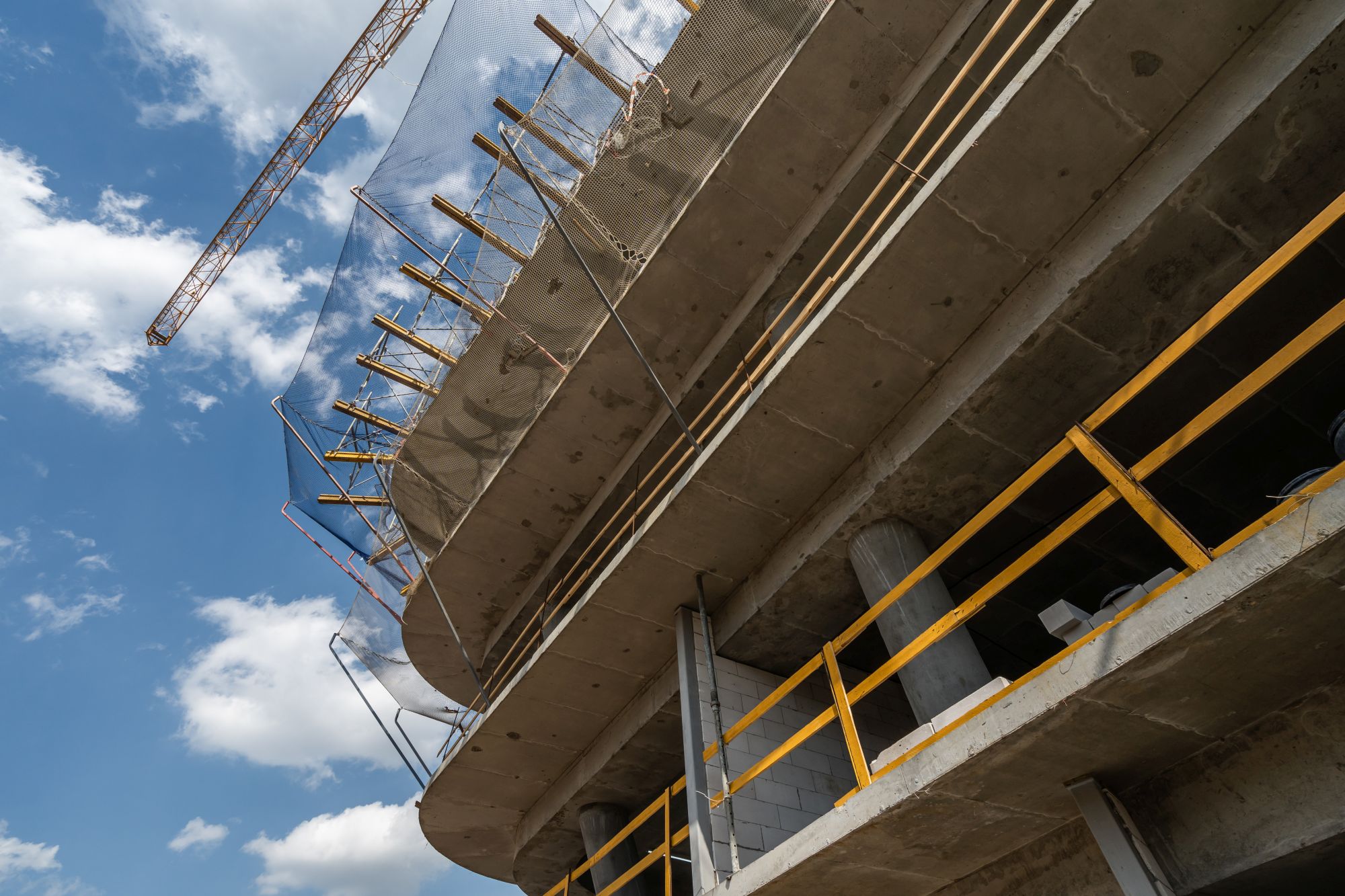

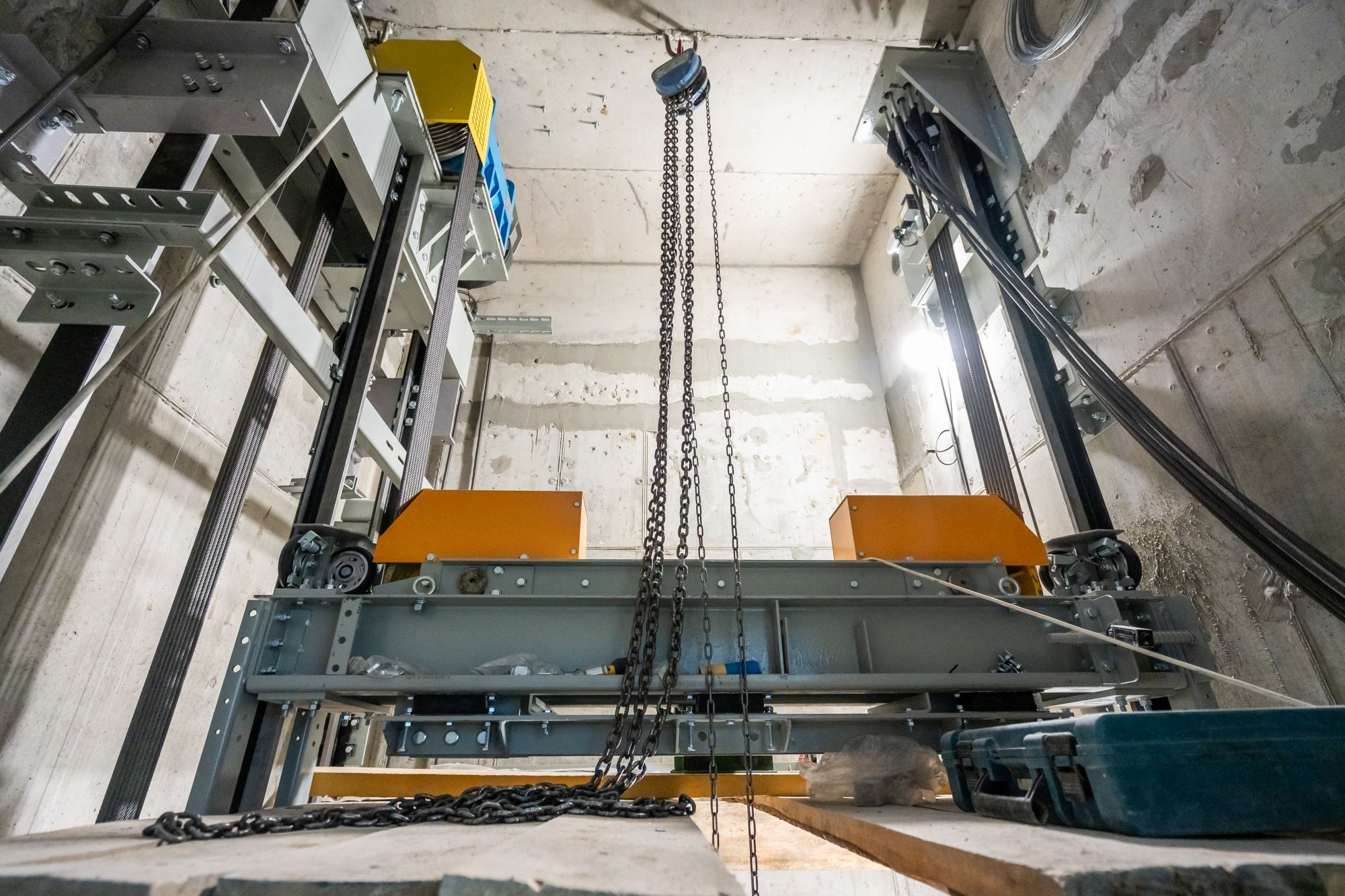

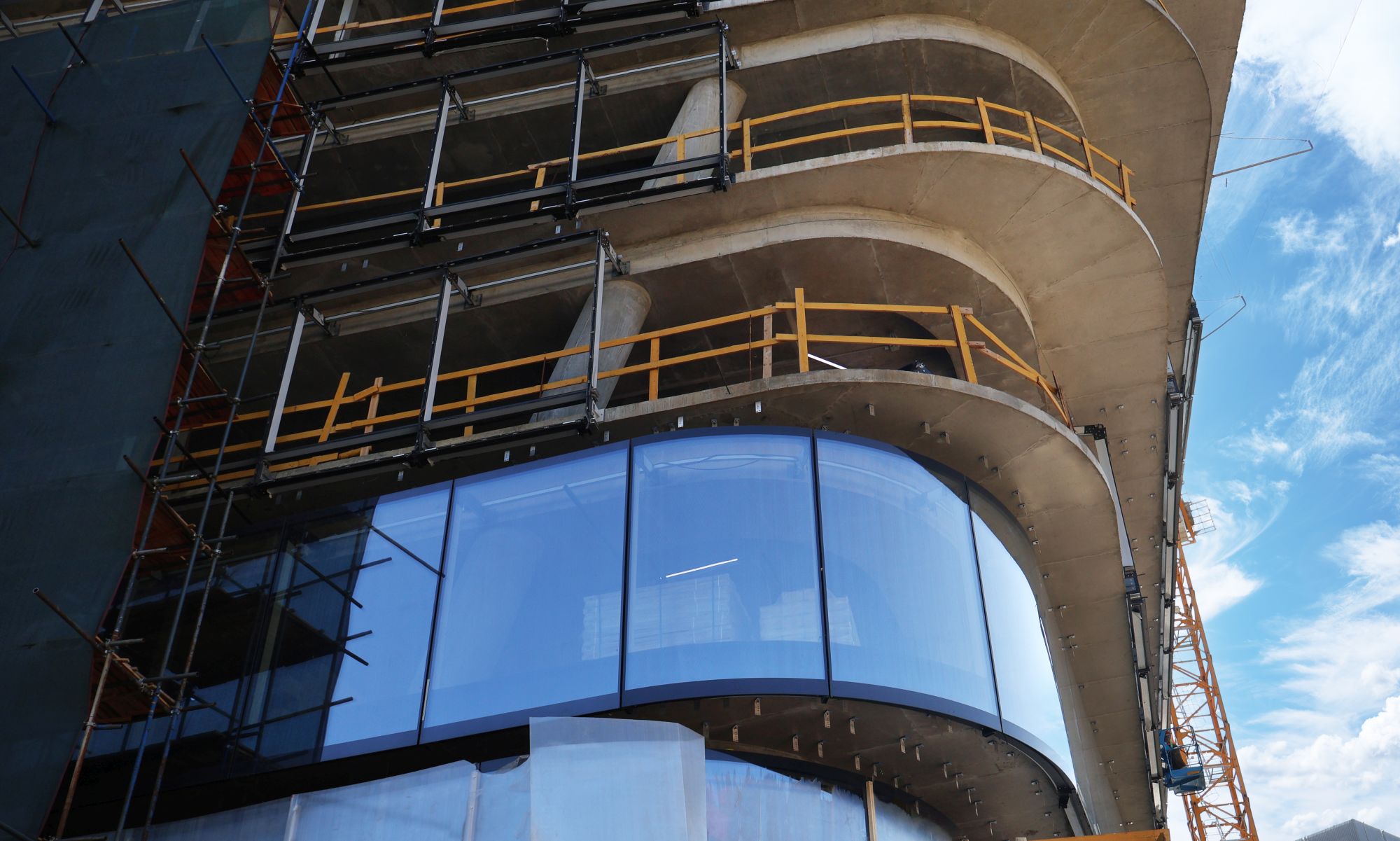

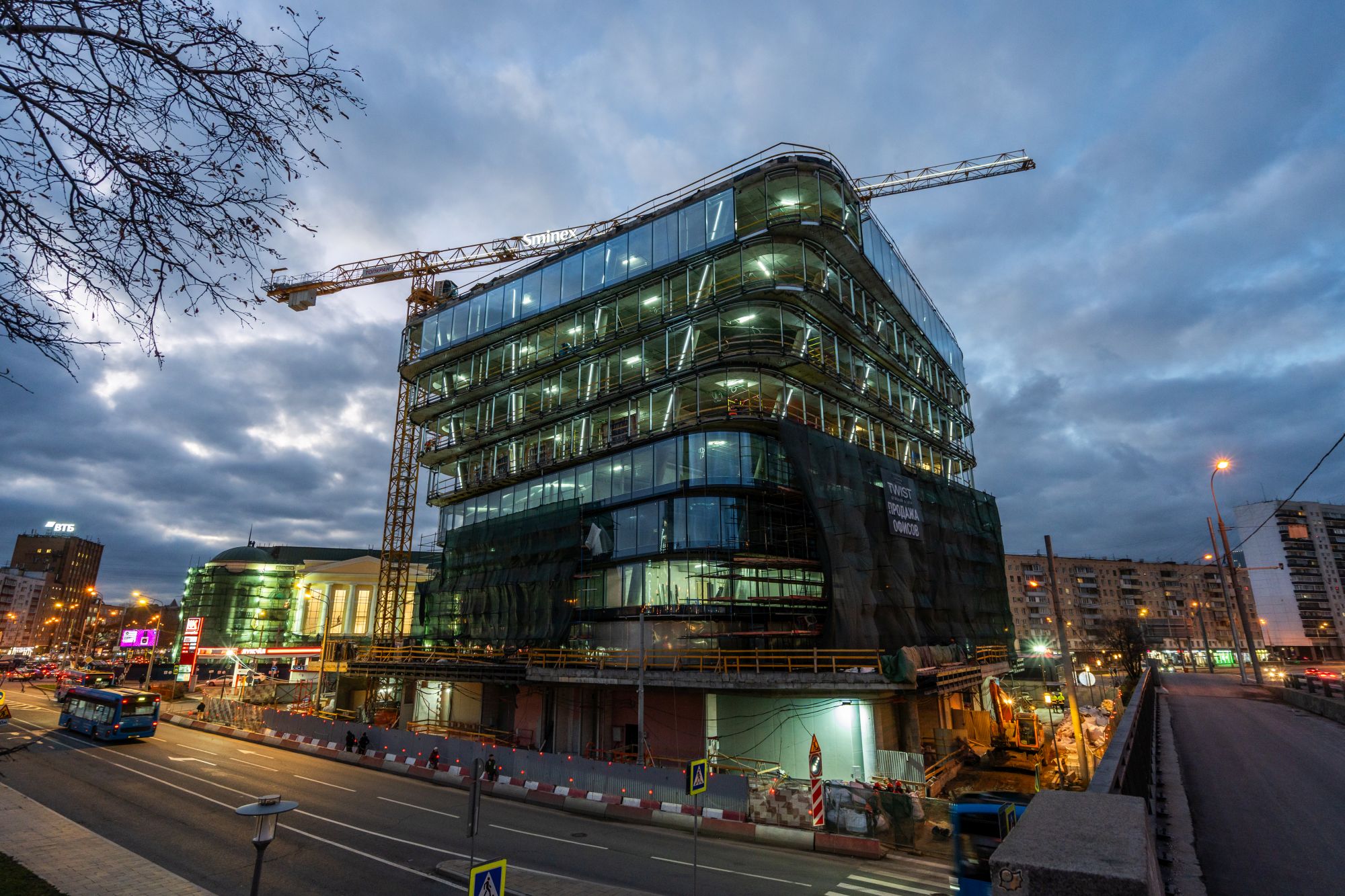

- Возвели 40% вертикальных конструкций четвёртого этажа и начали устройство перекрытия.

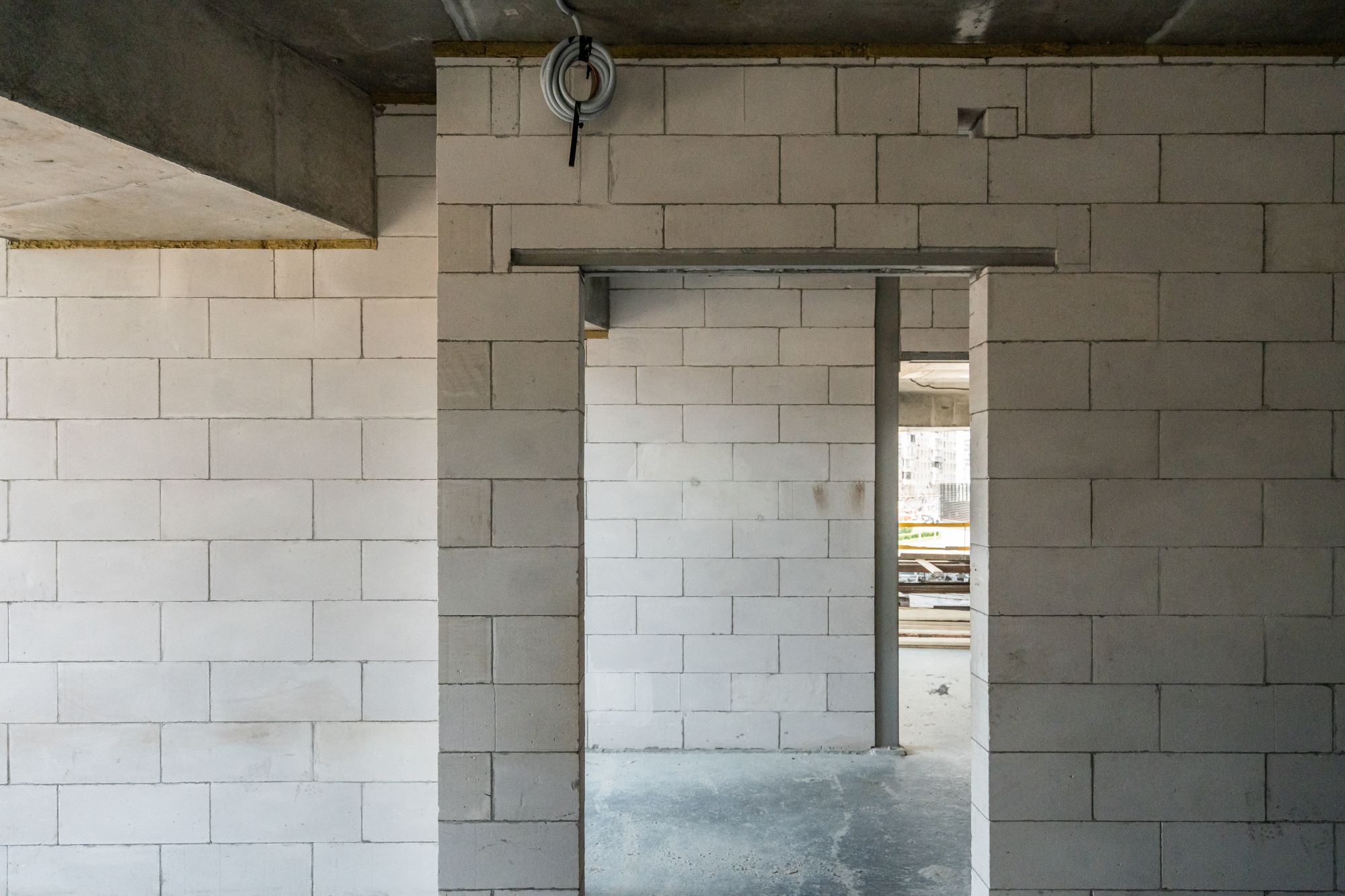

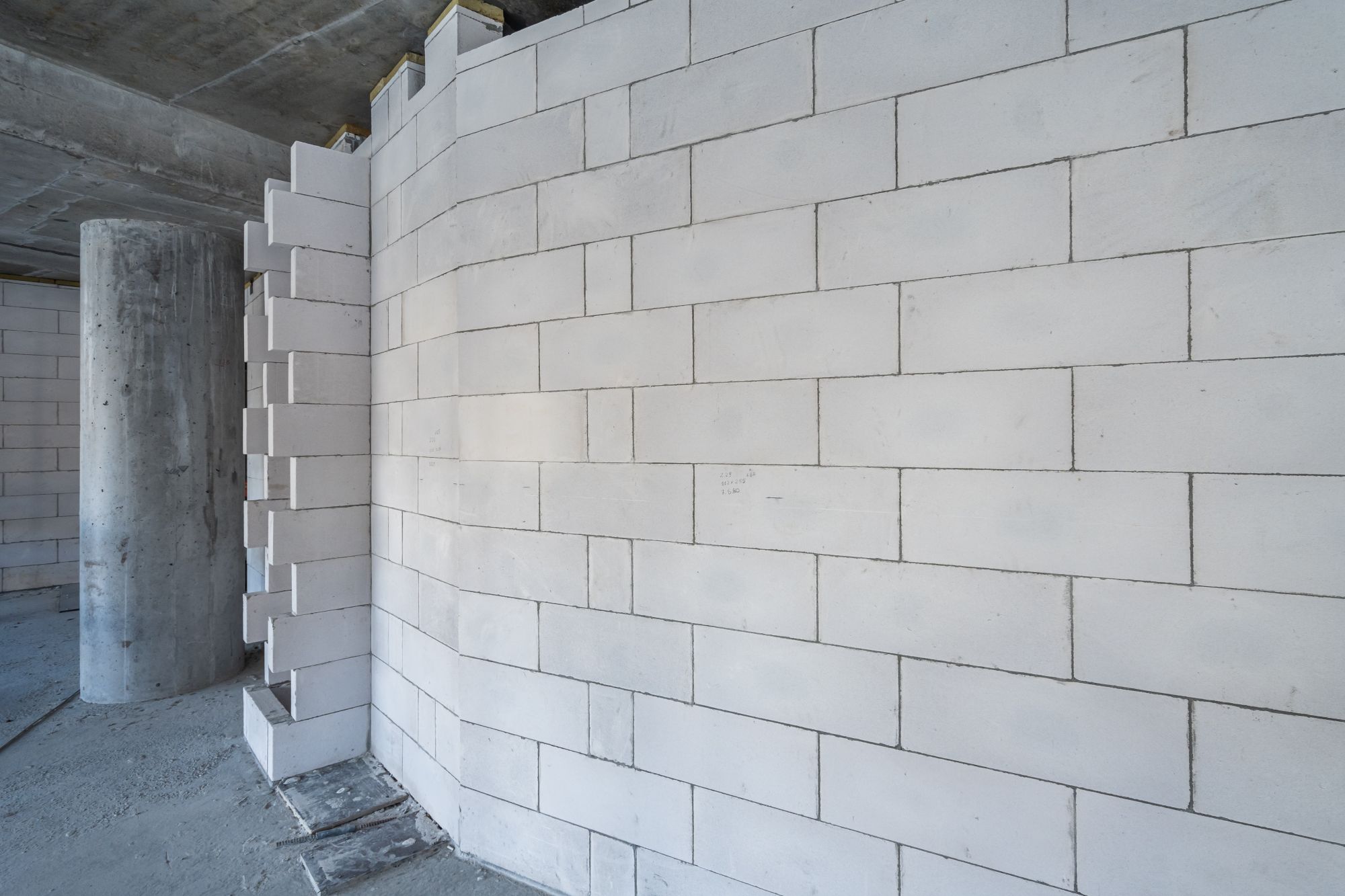

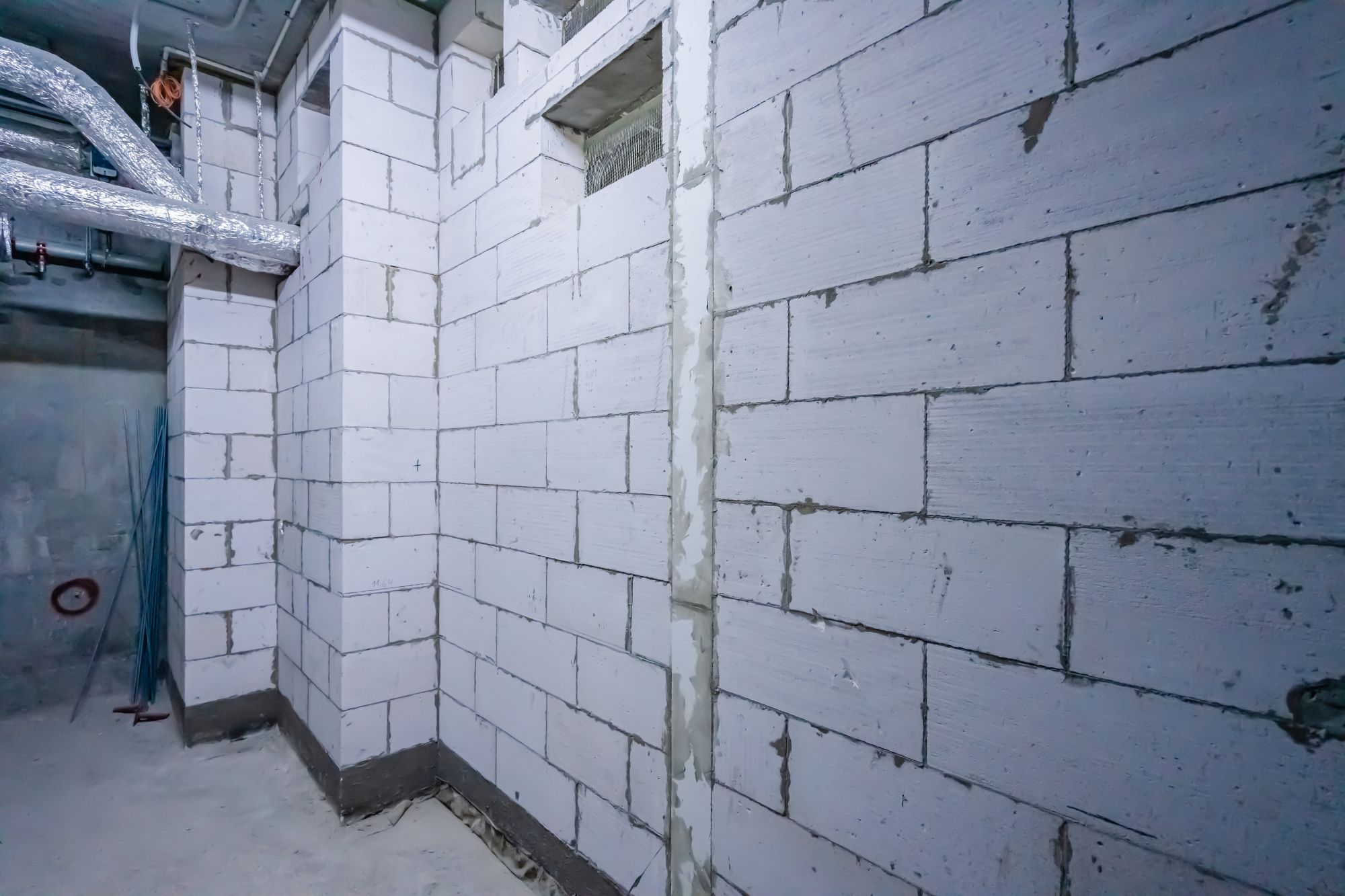

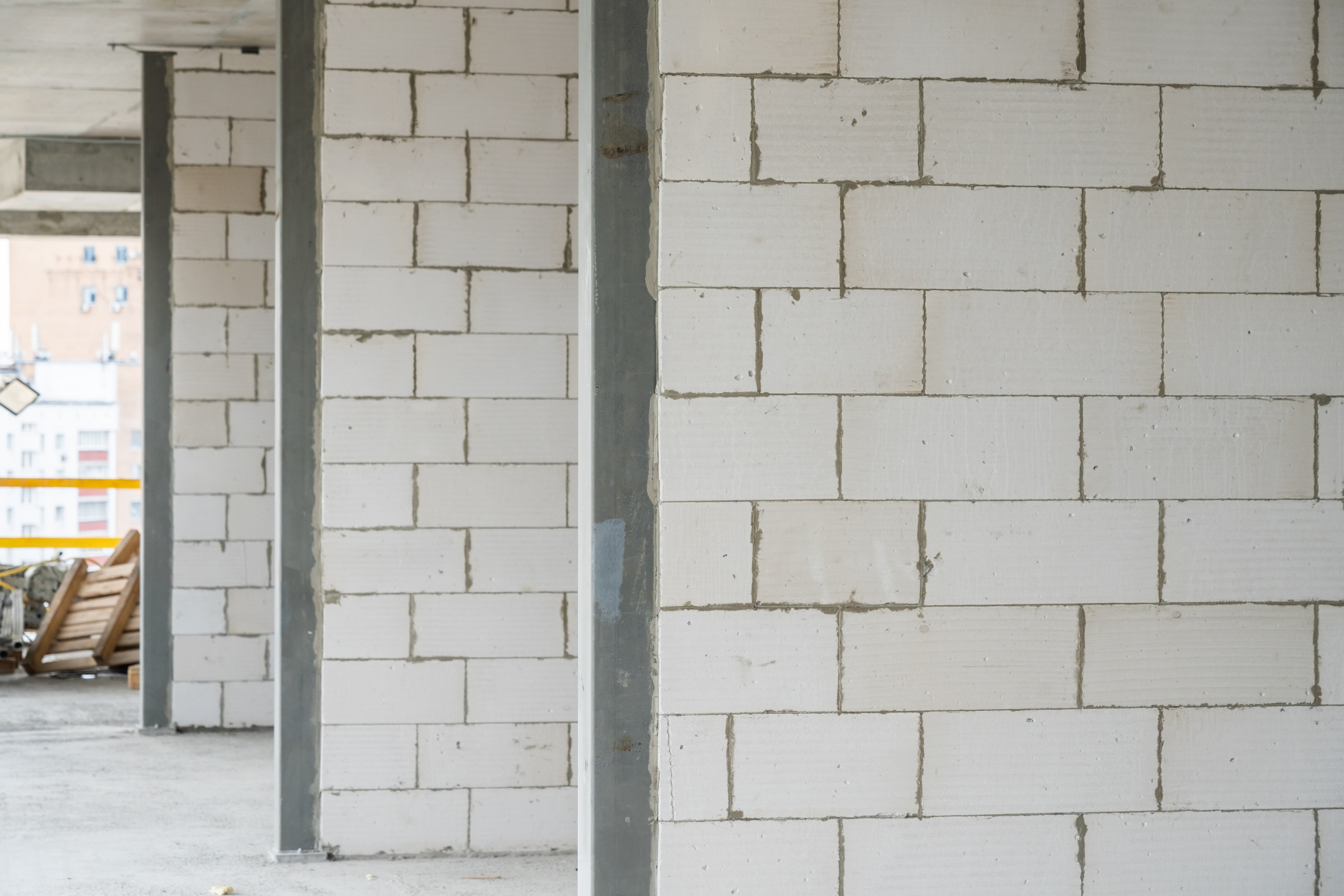

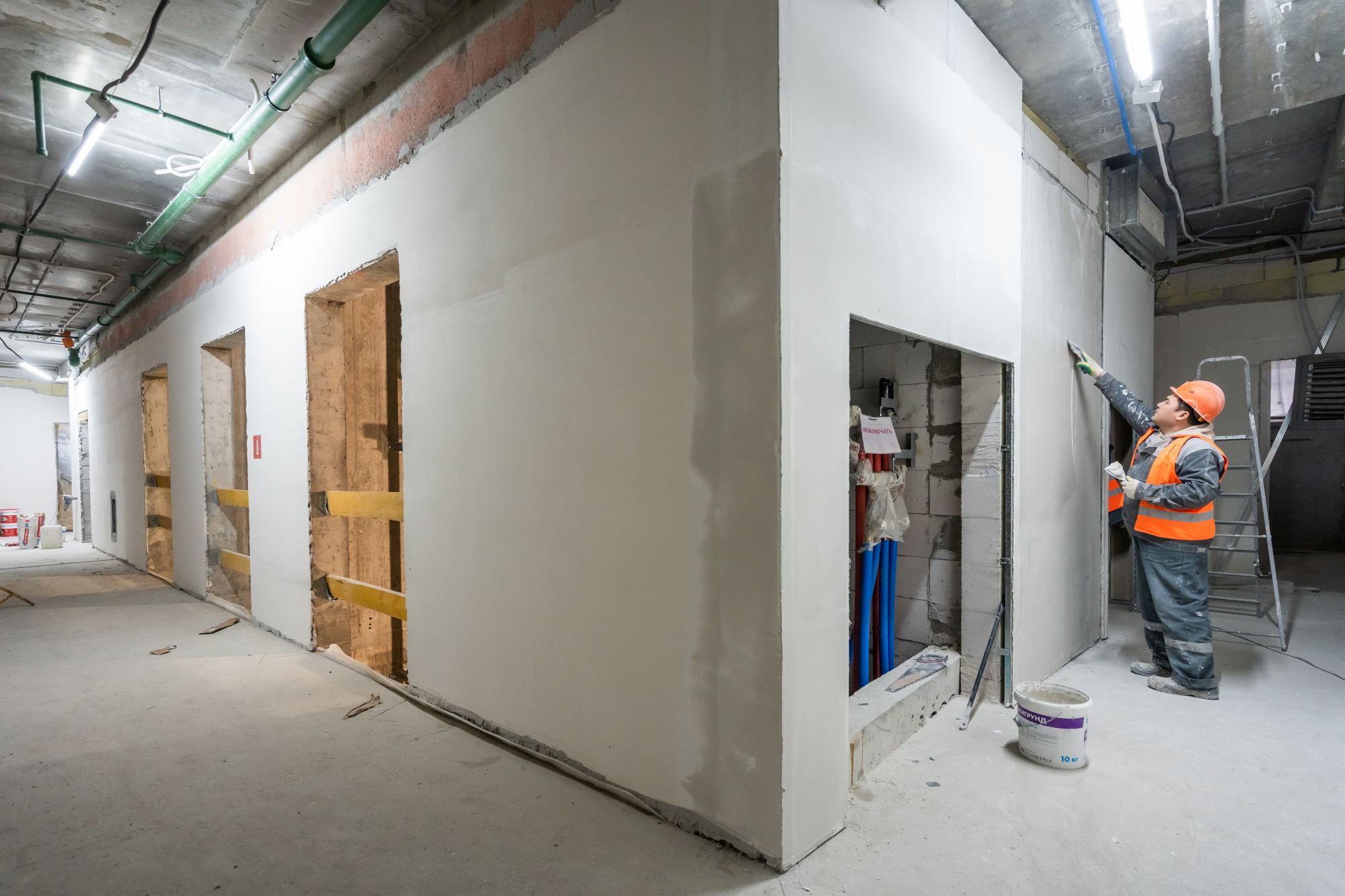

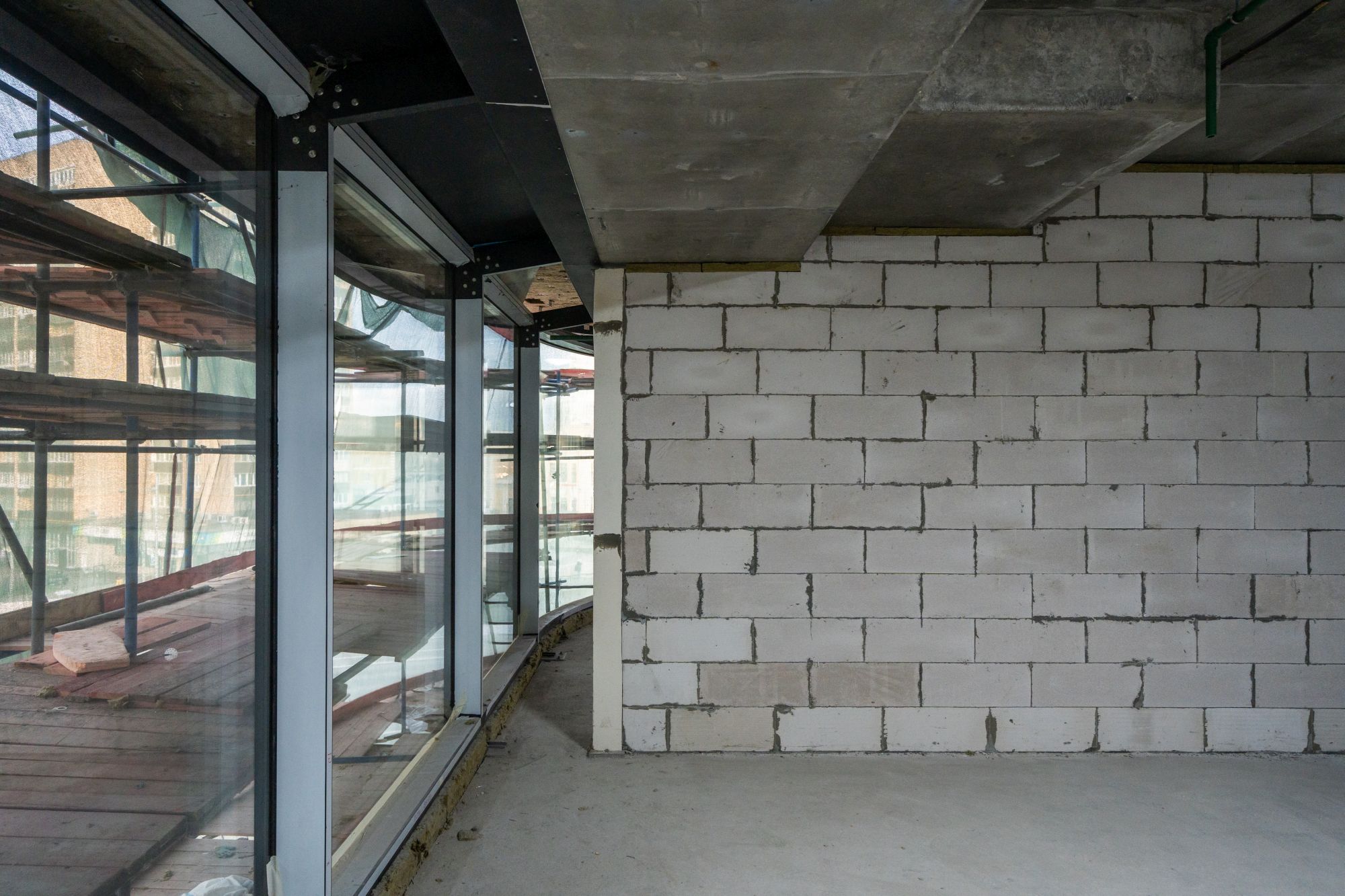

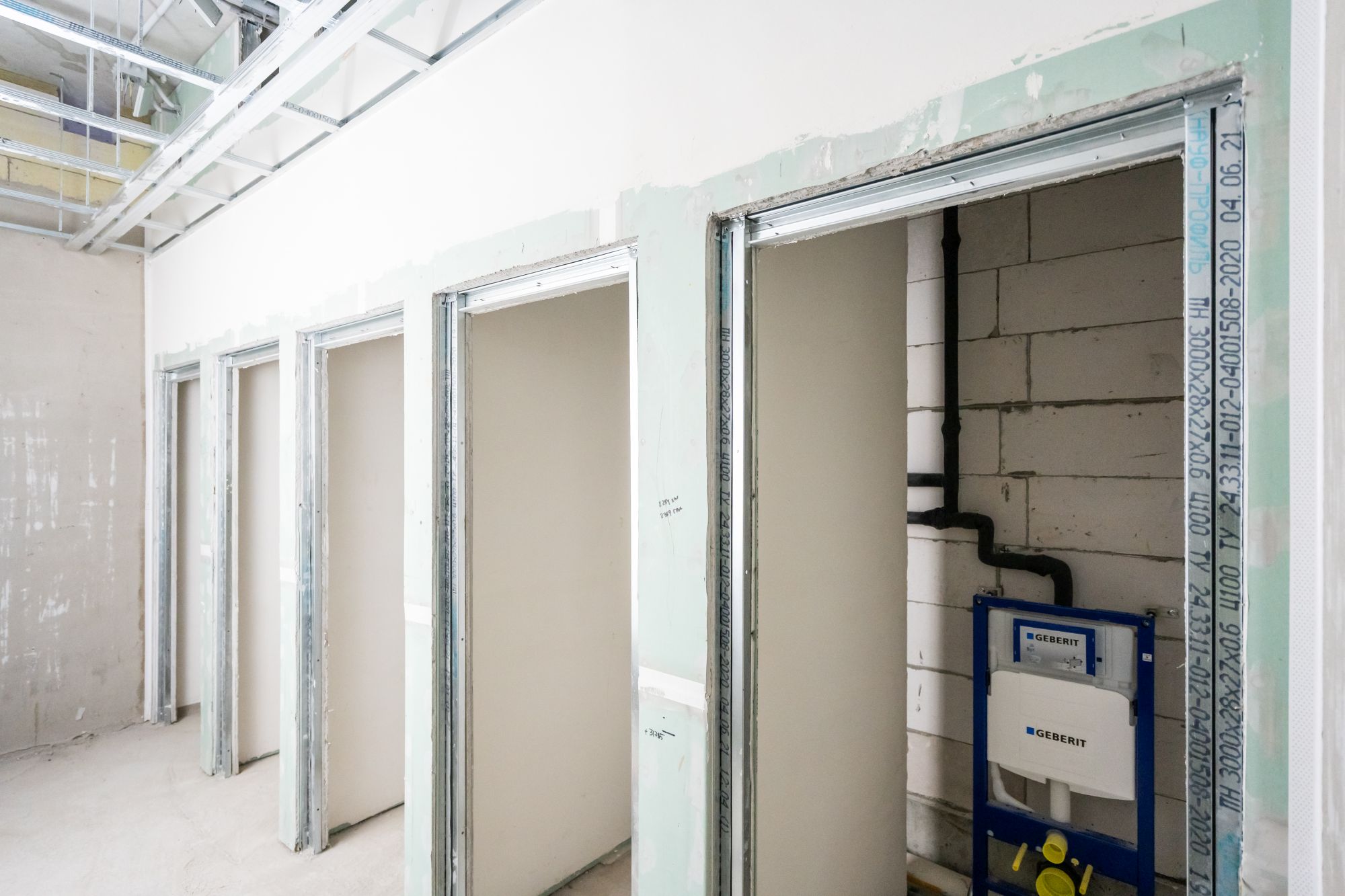

- Выполнили каменную кладку стен и перегородок второго этажа.

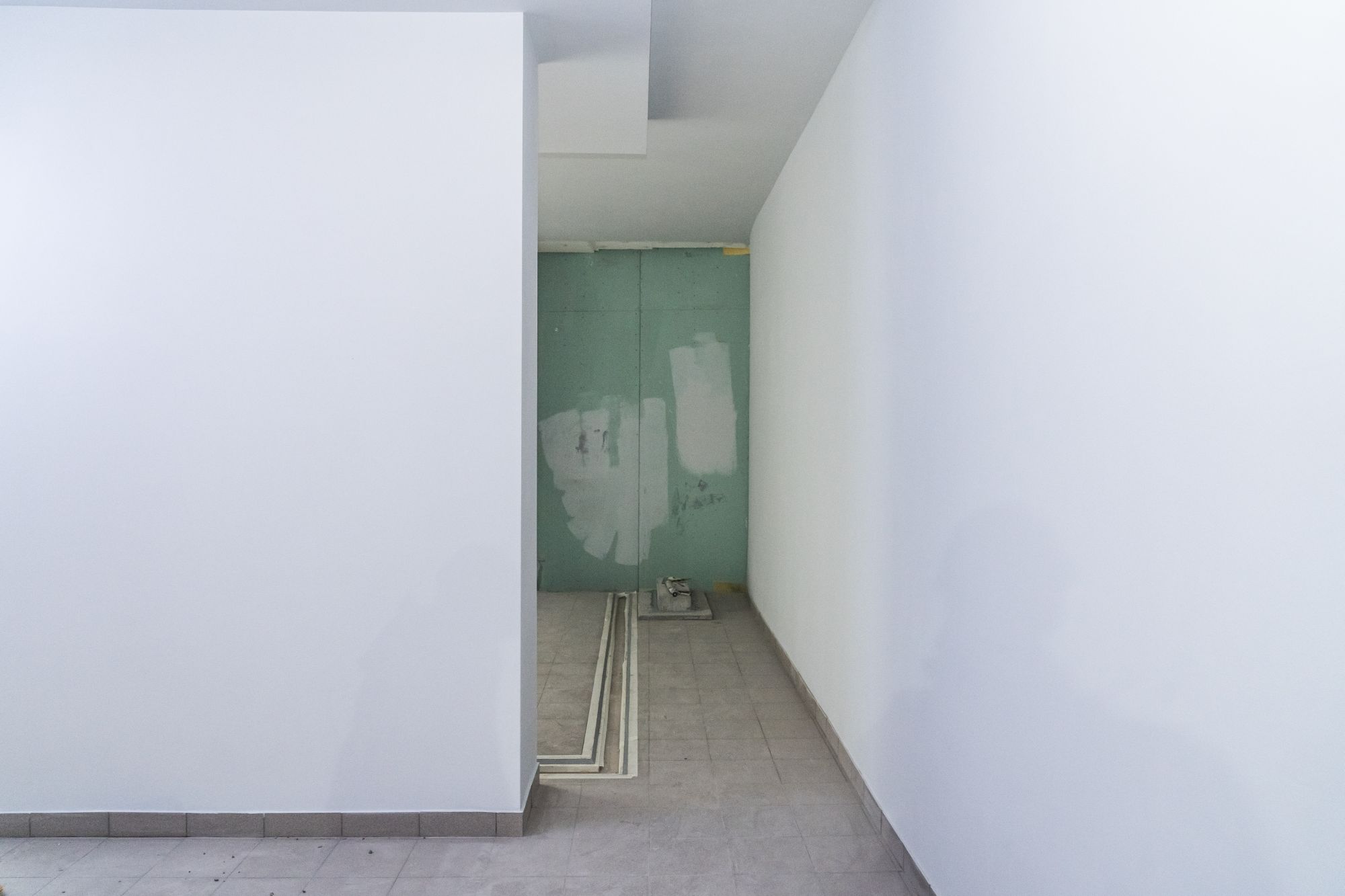

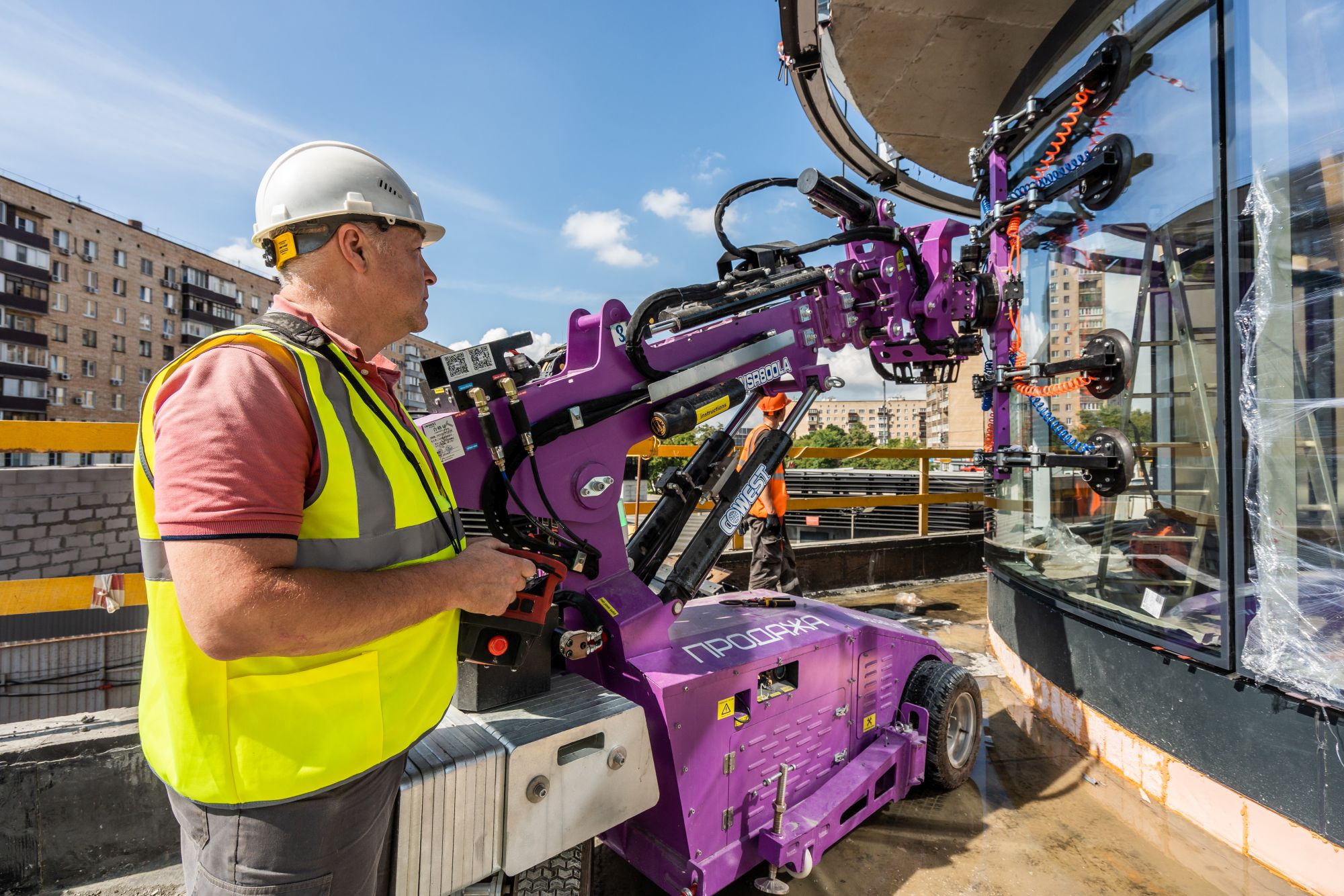

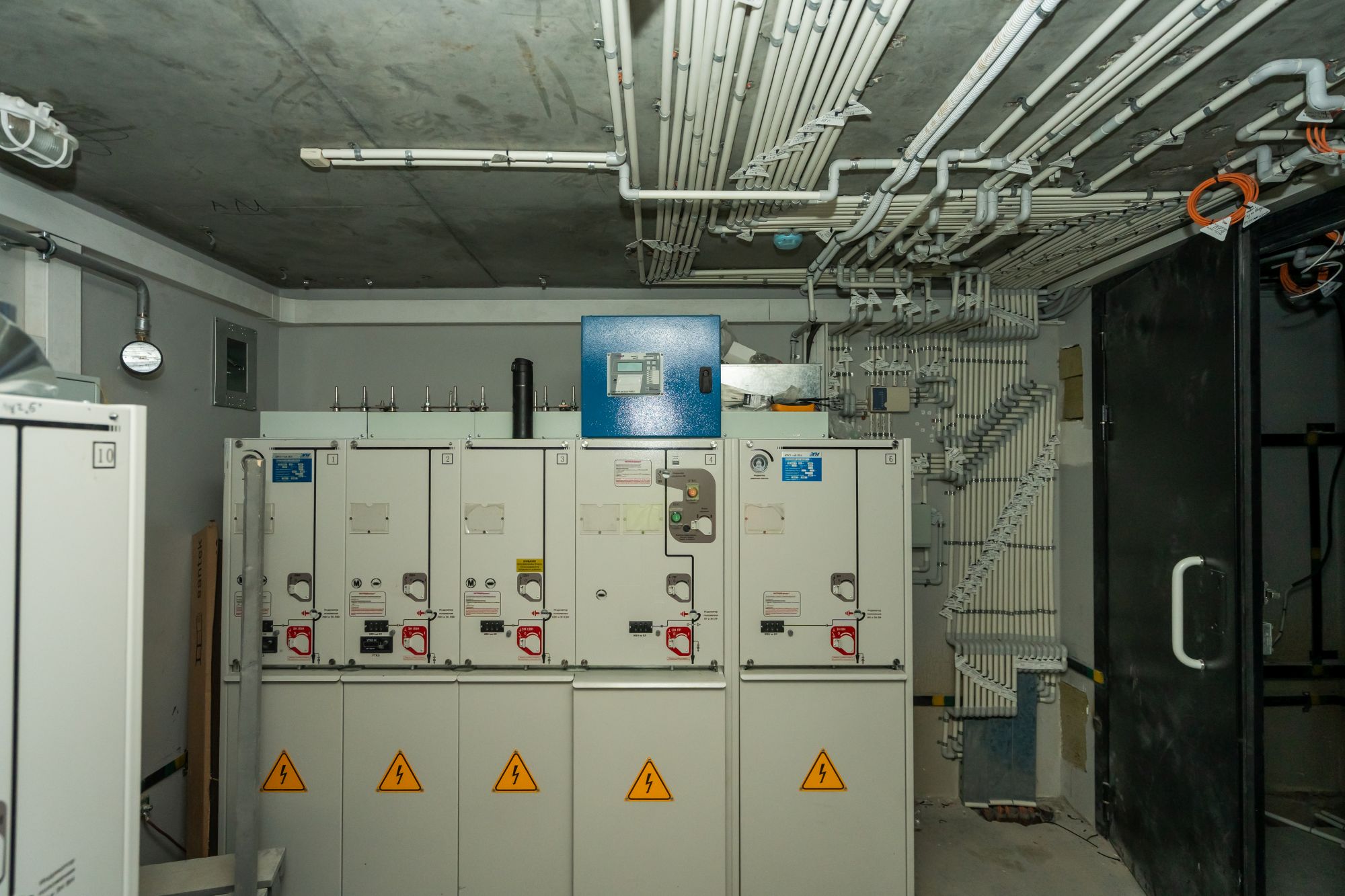

- На 10% смонтировали наружные инженерные сети — ливневую и бытовую канализации.

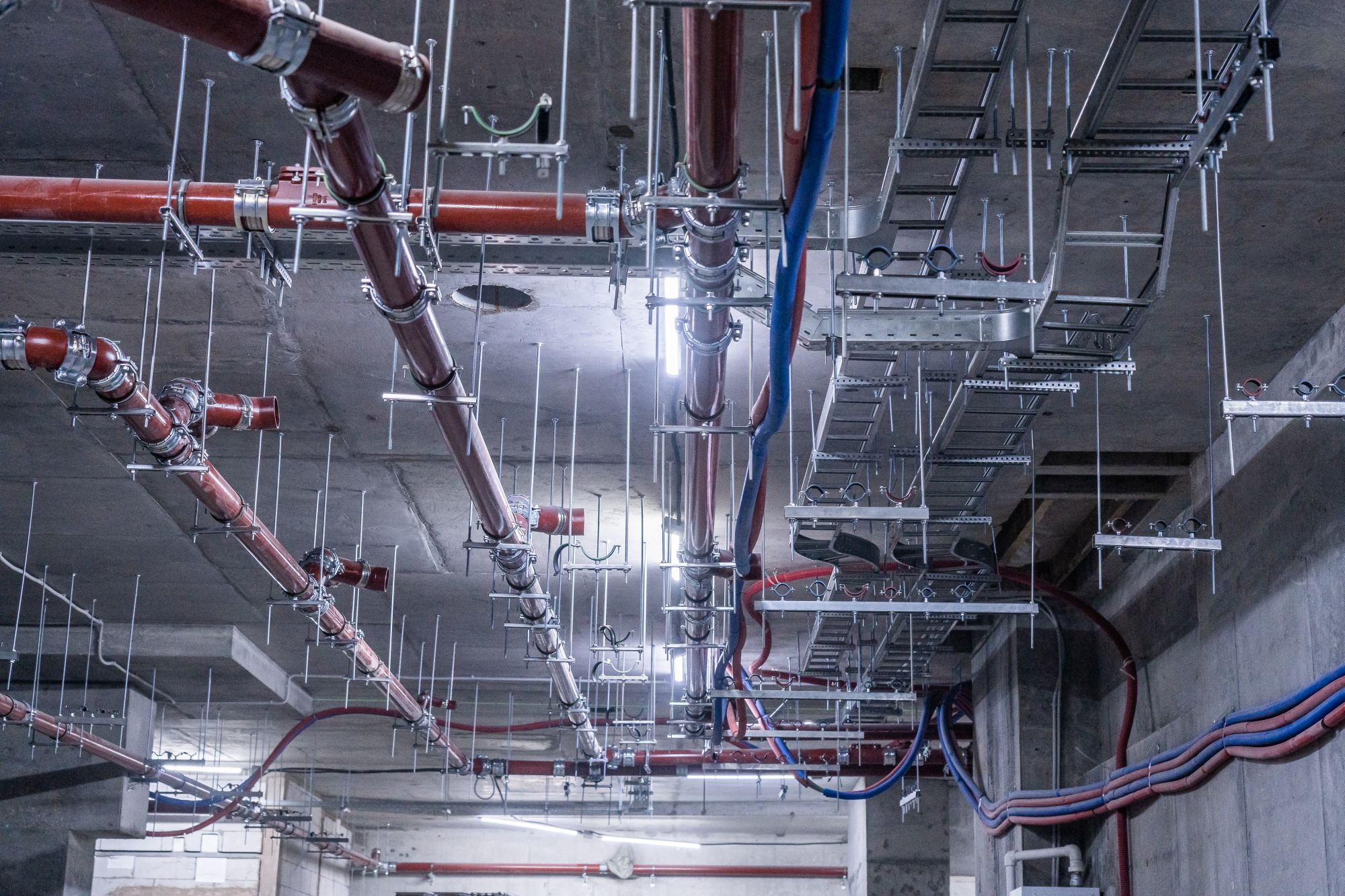

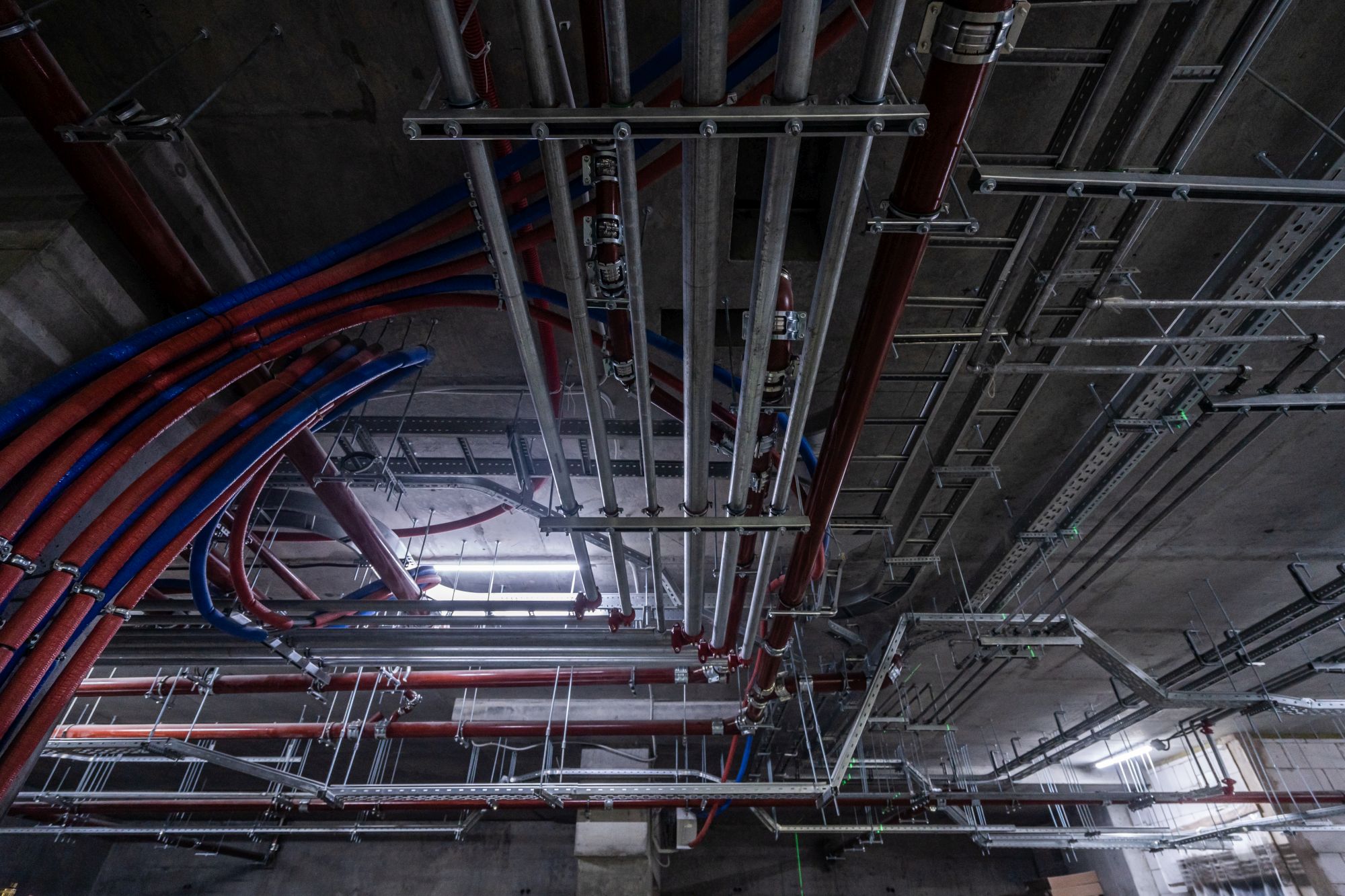

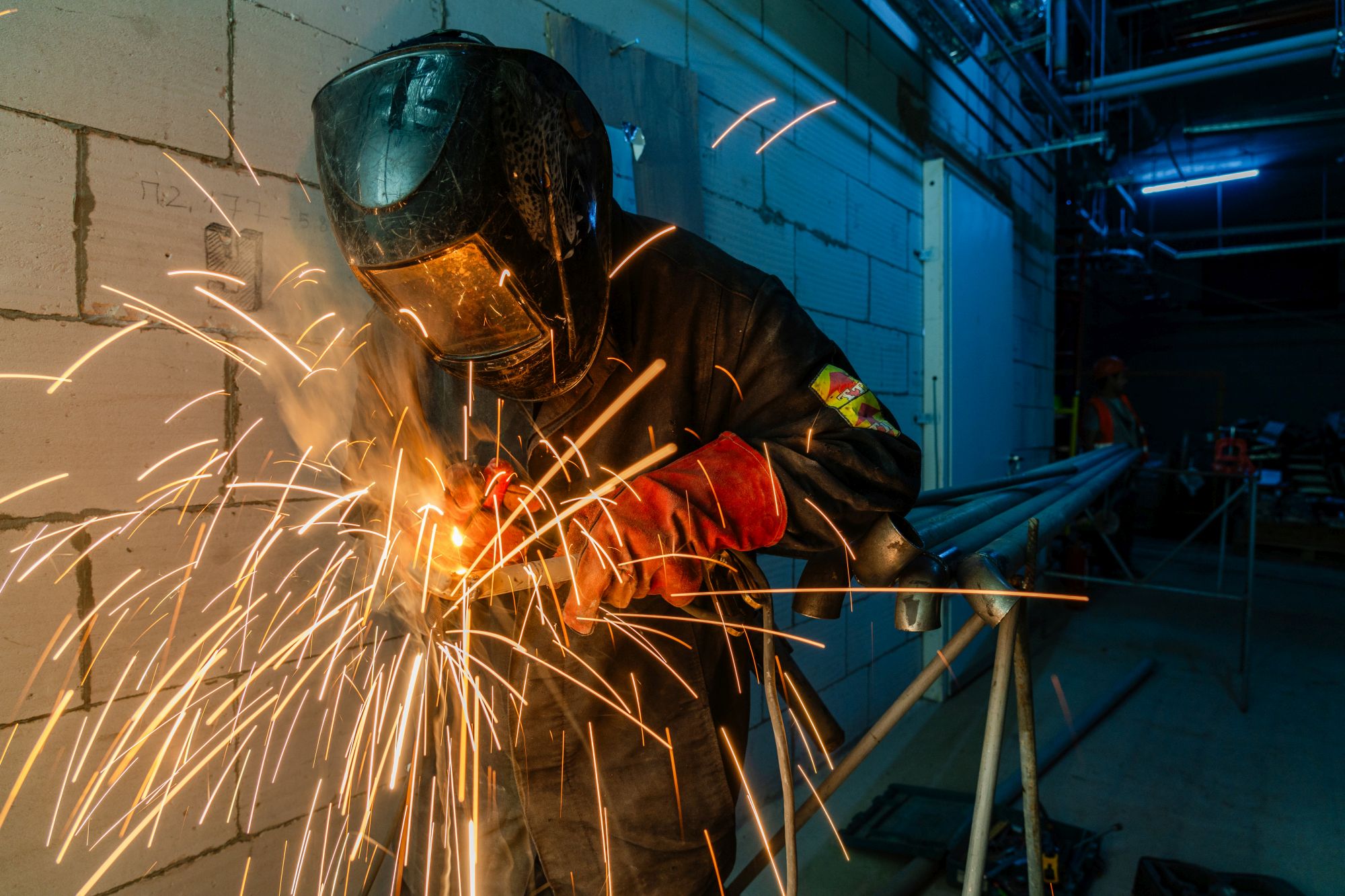

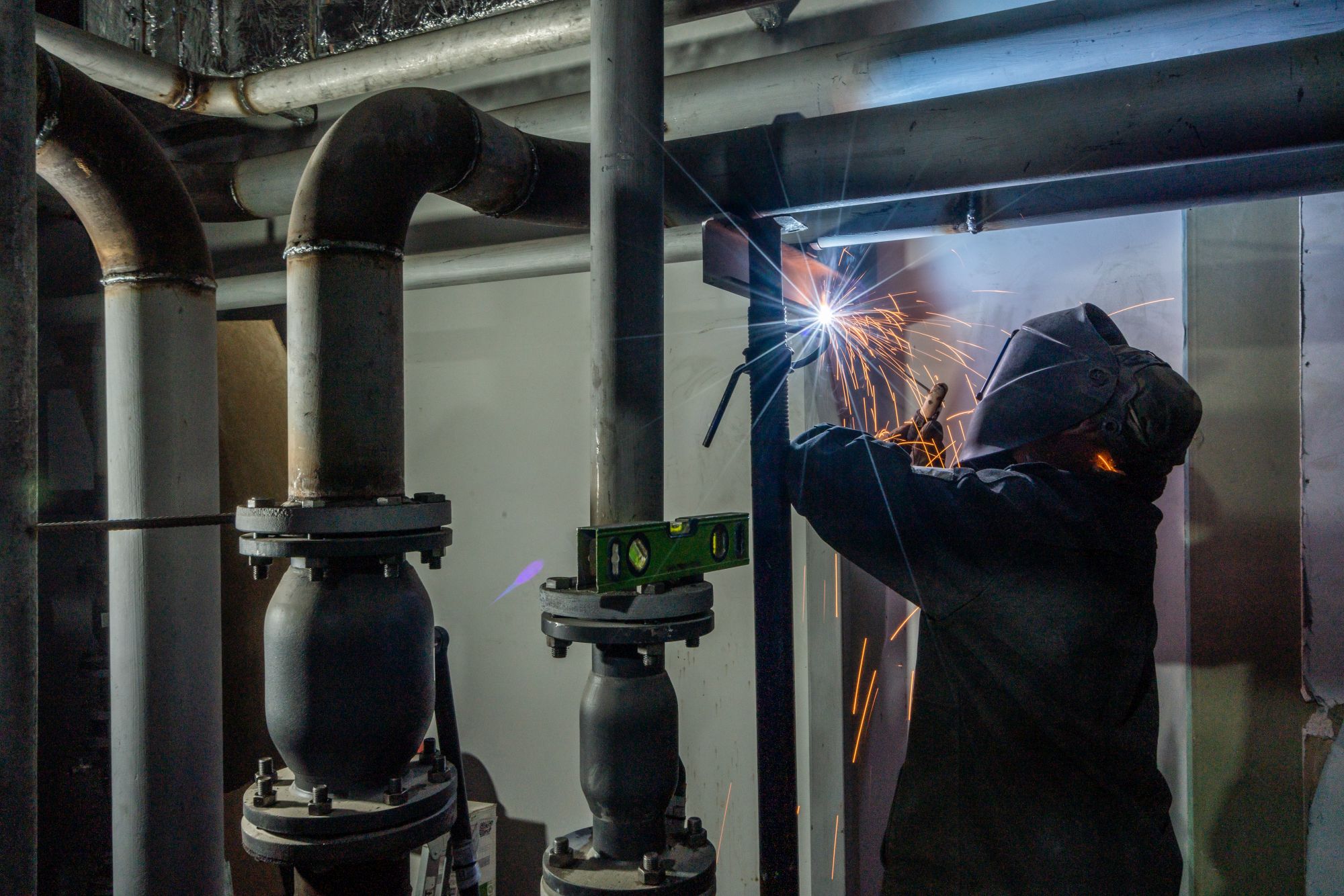

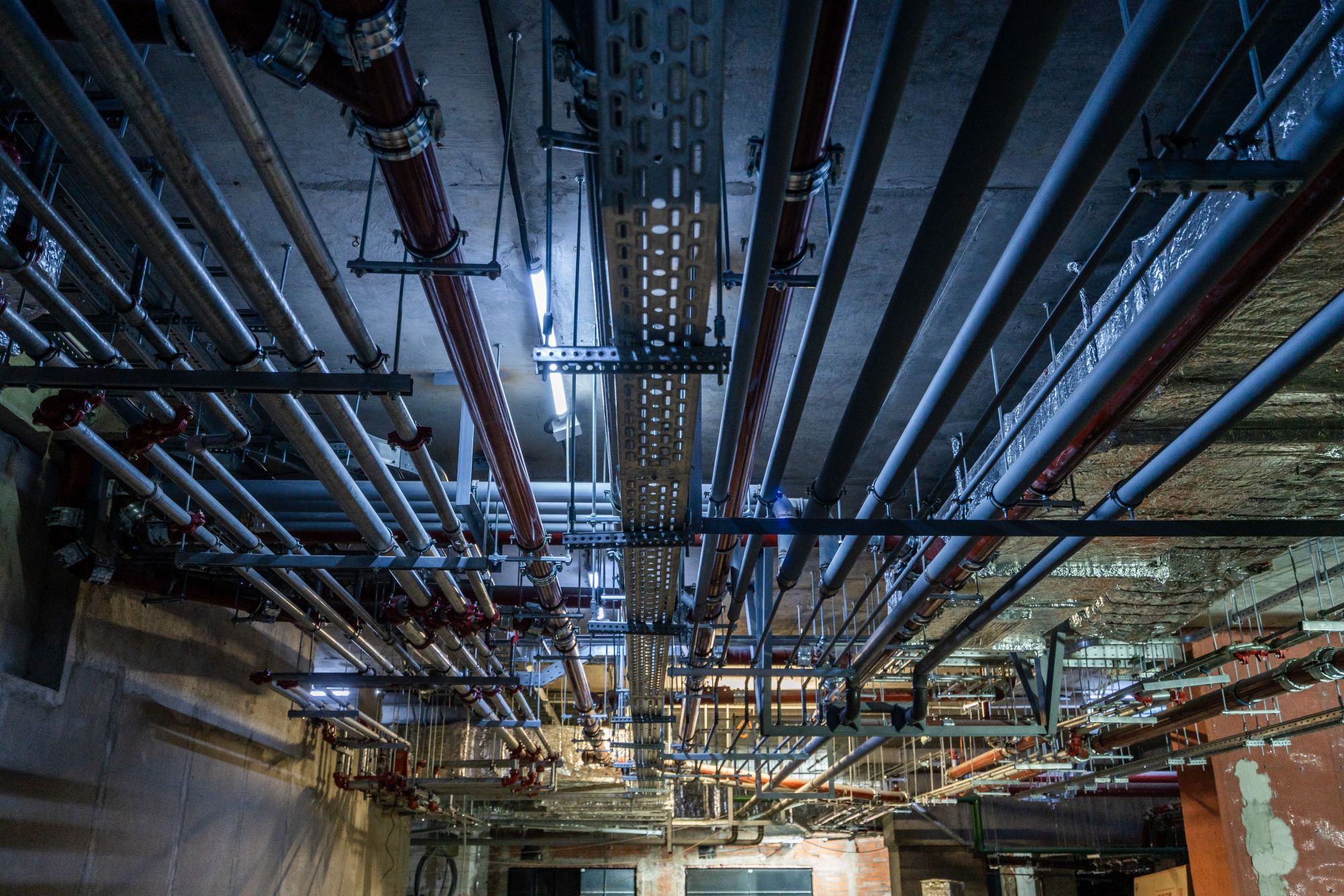

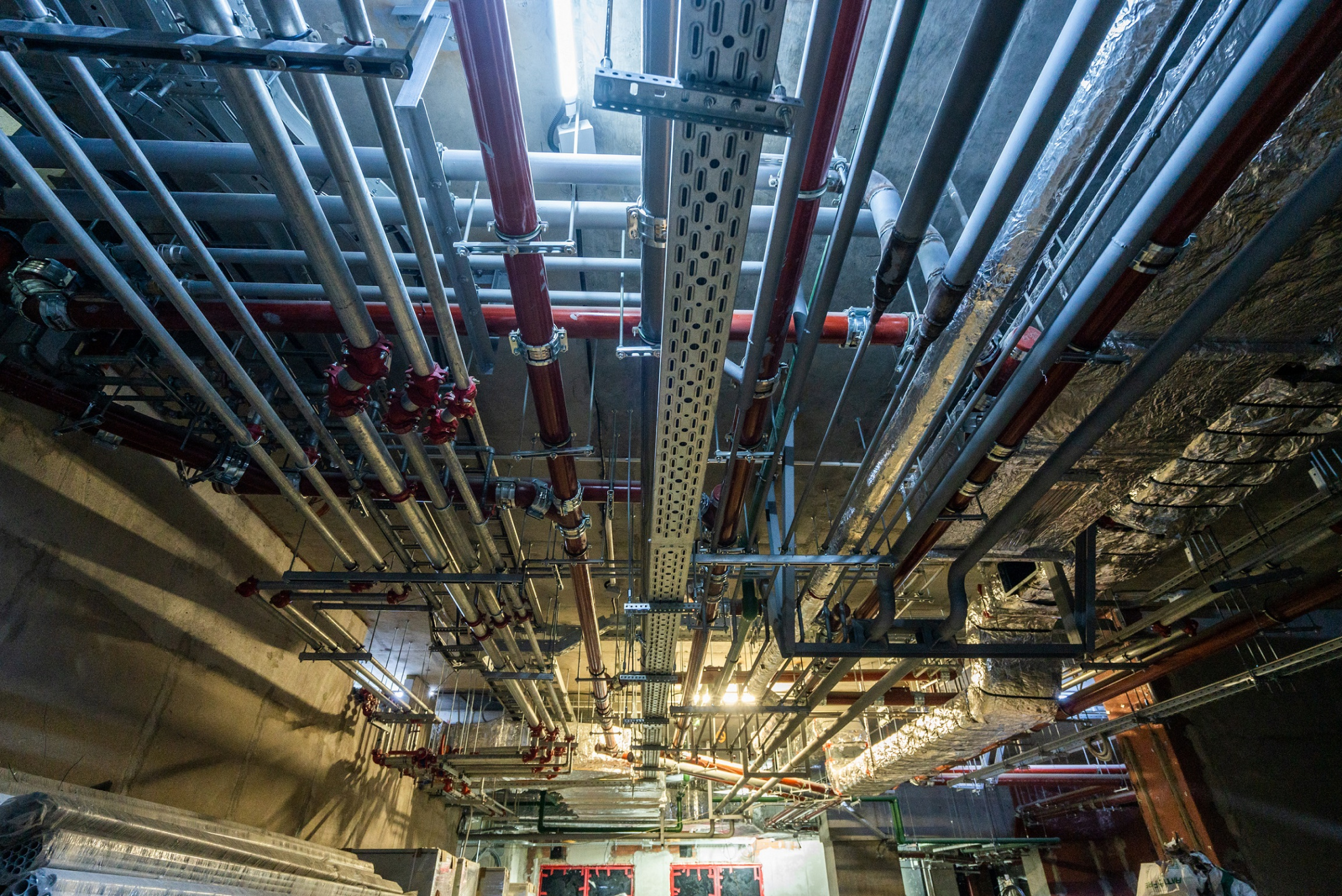

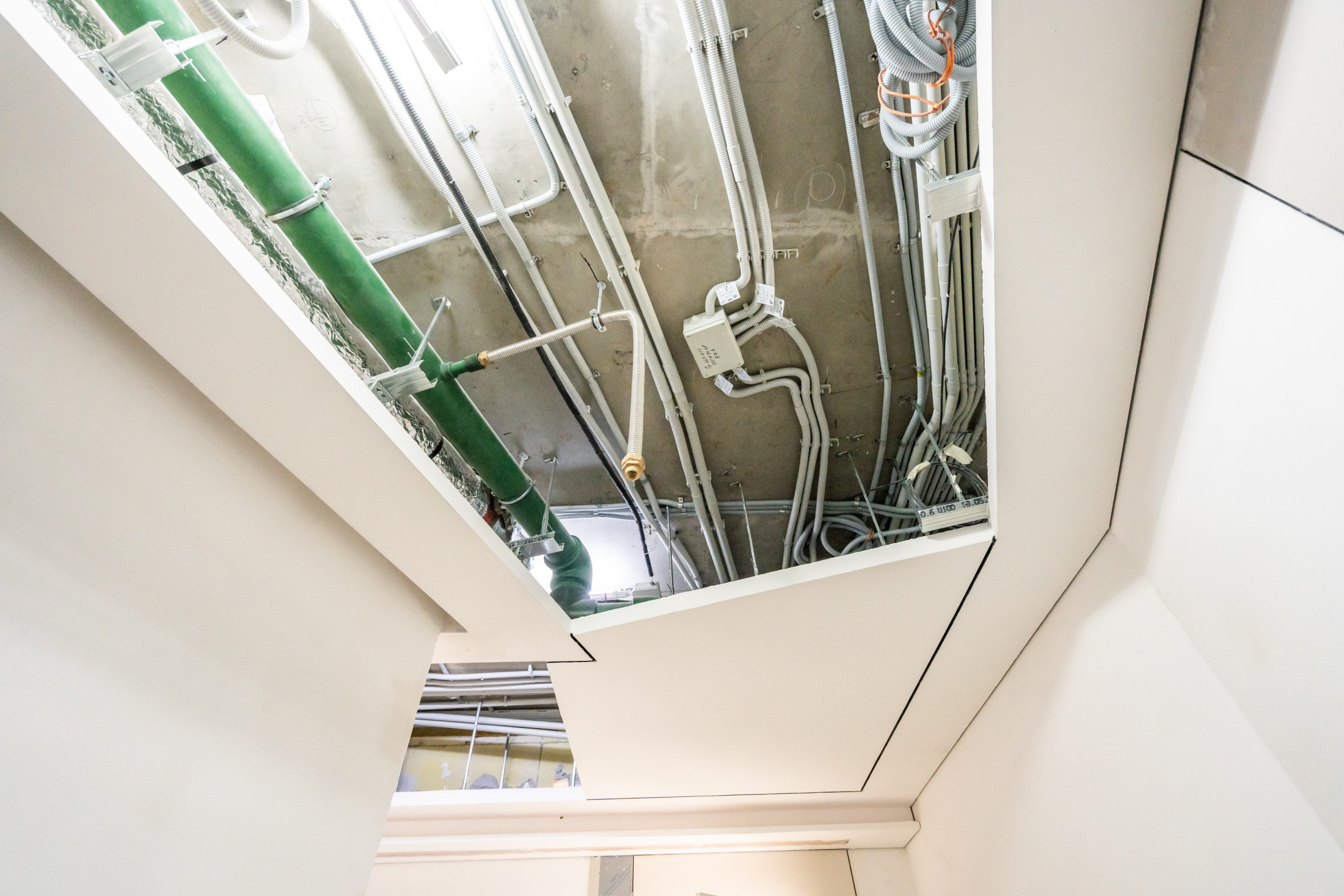

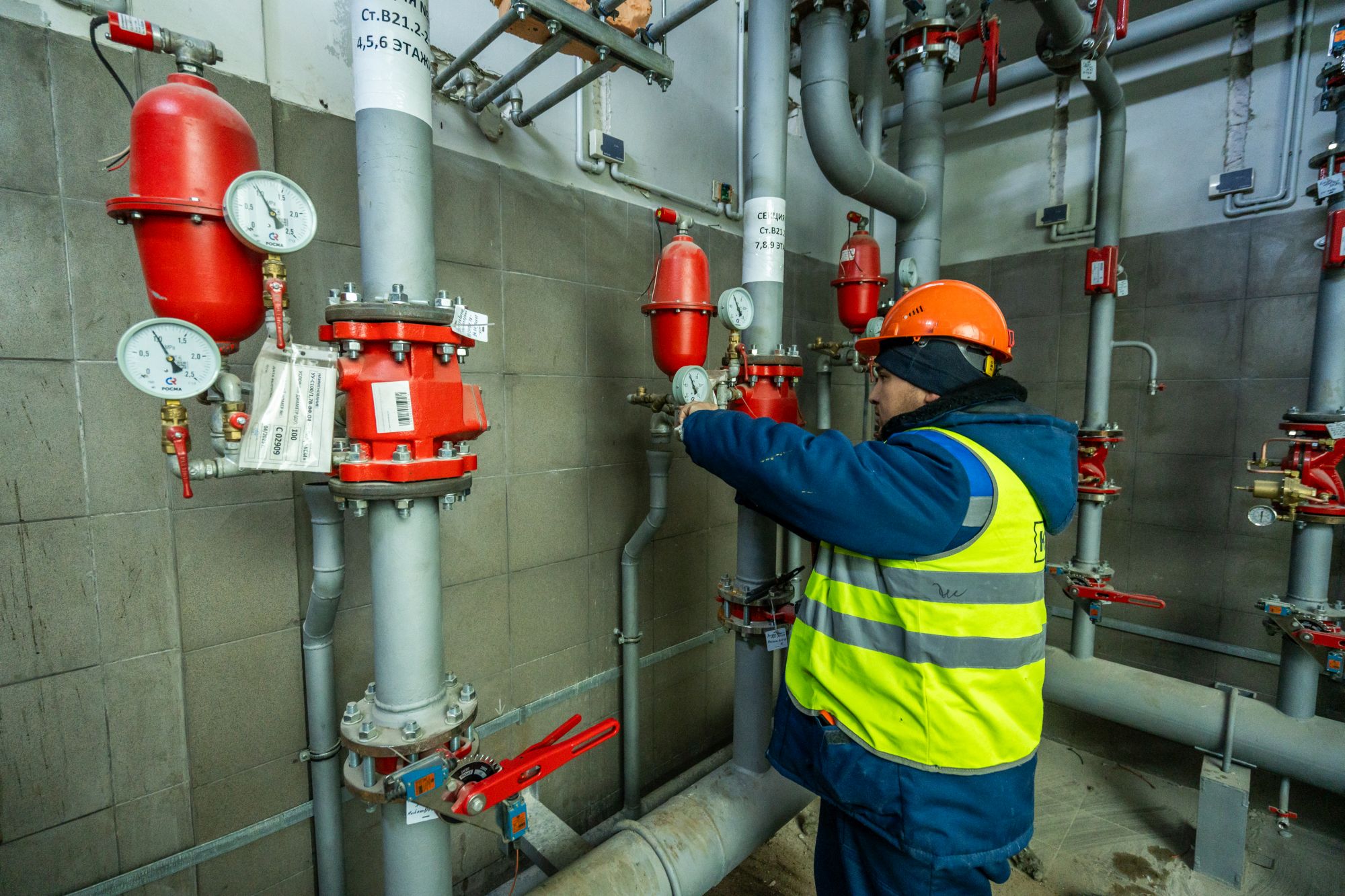

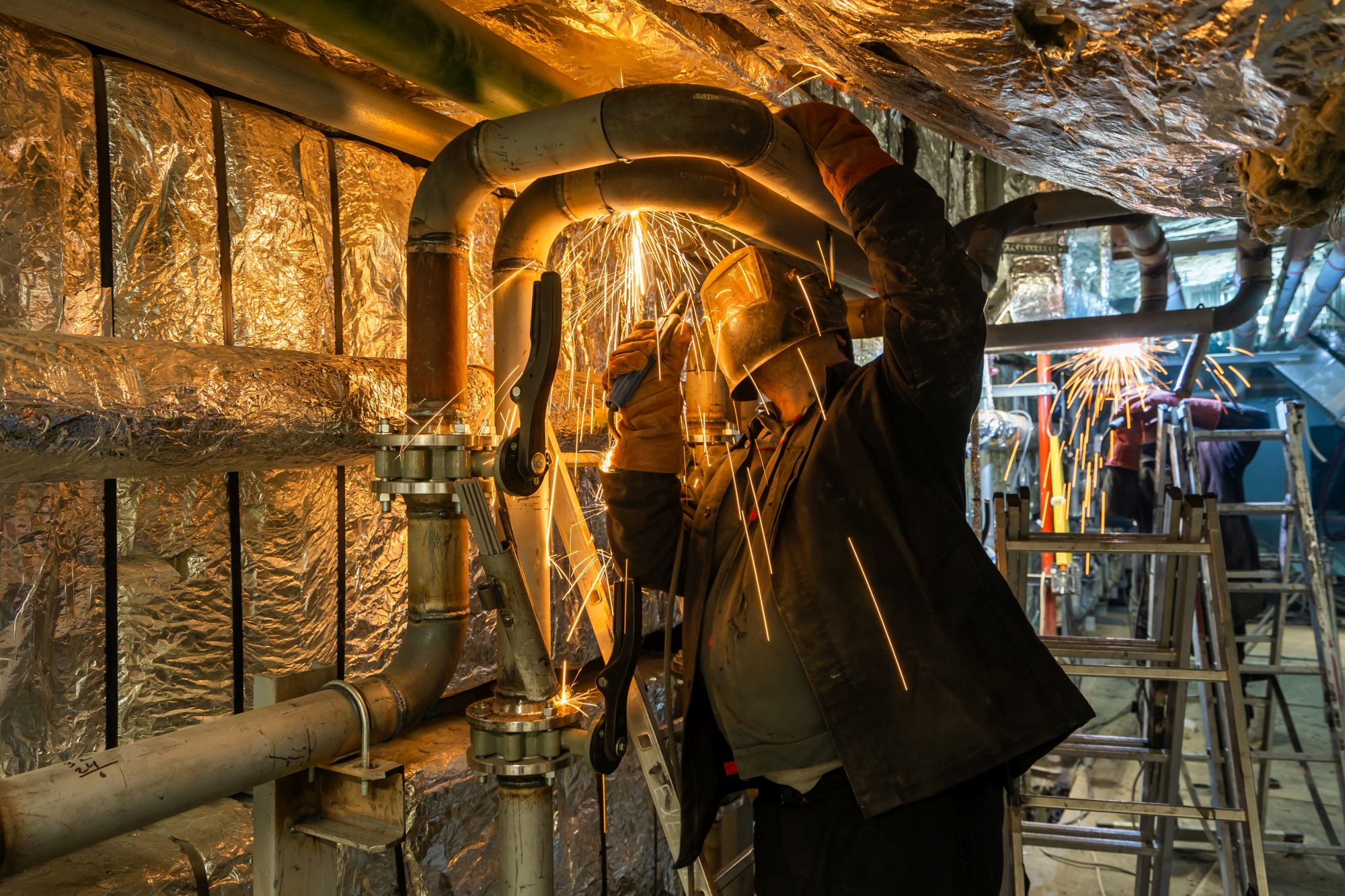

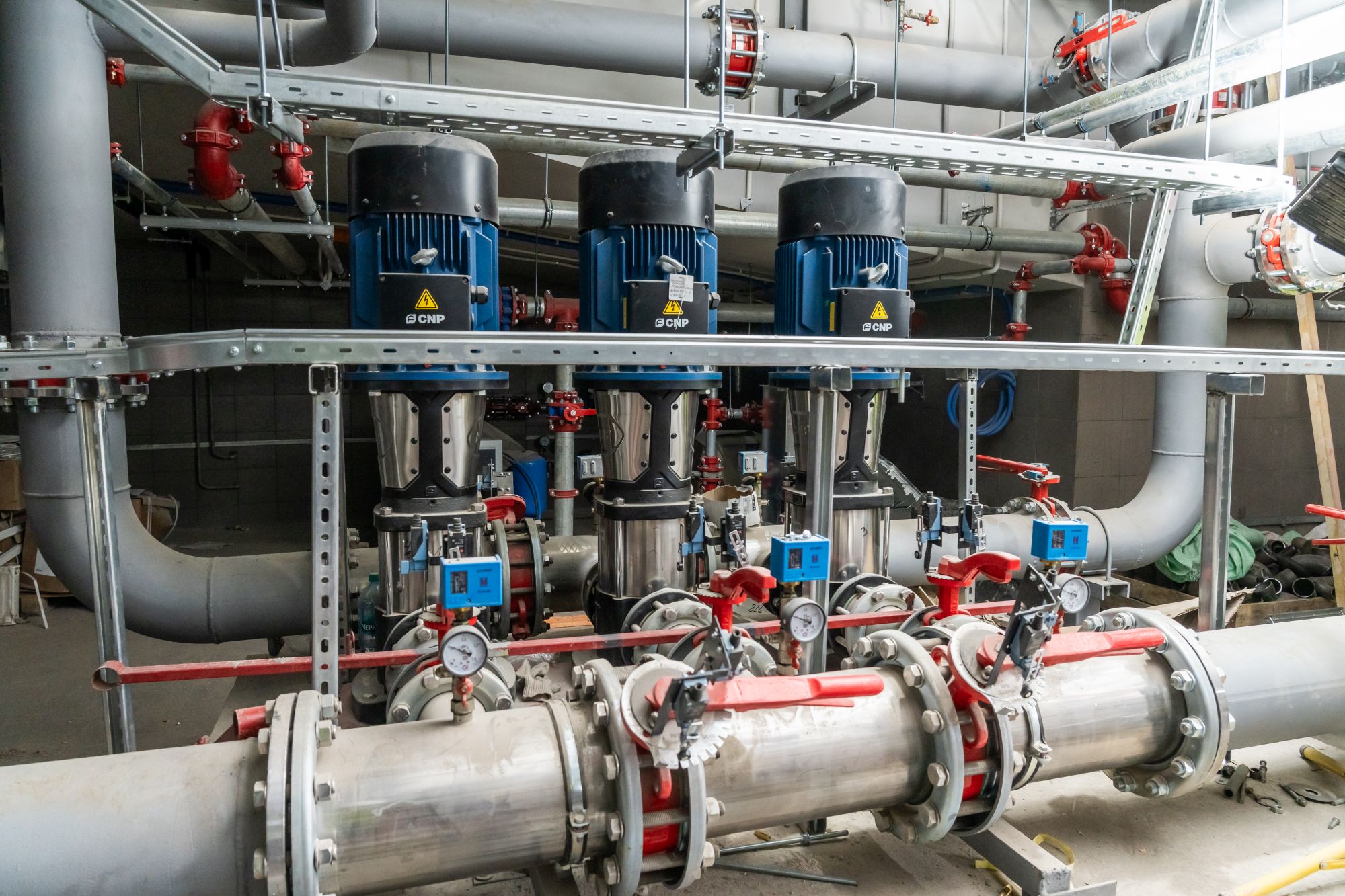

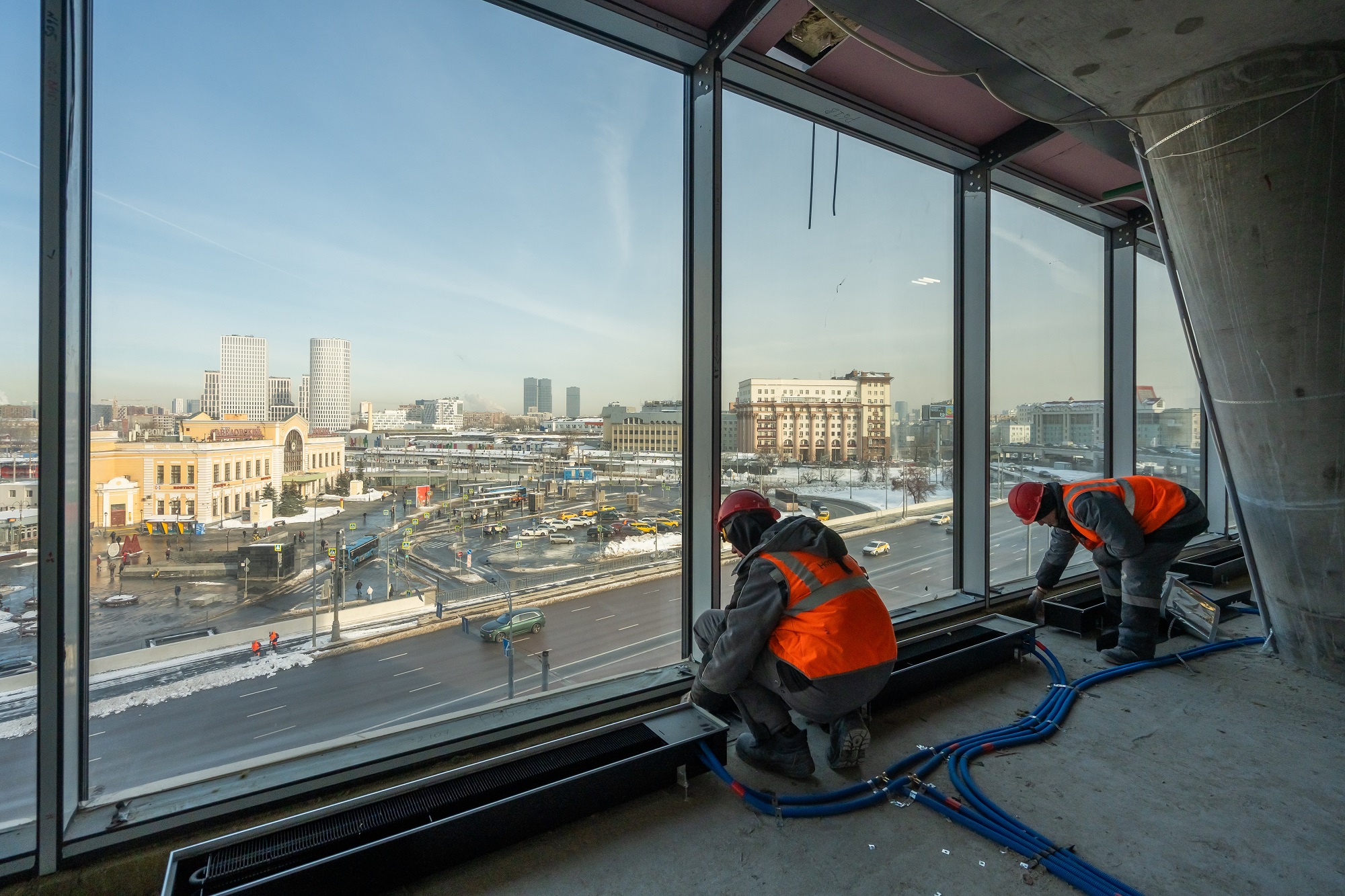

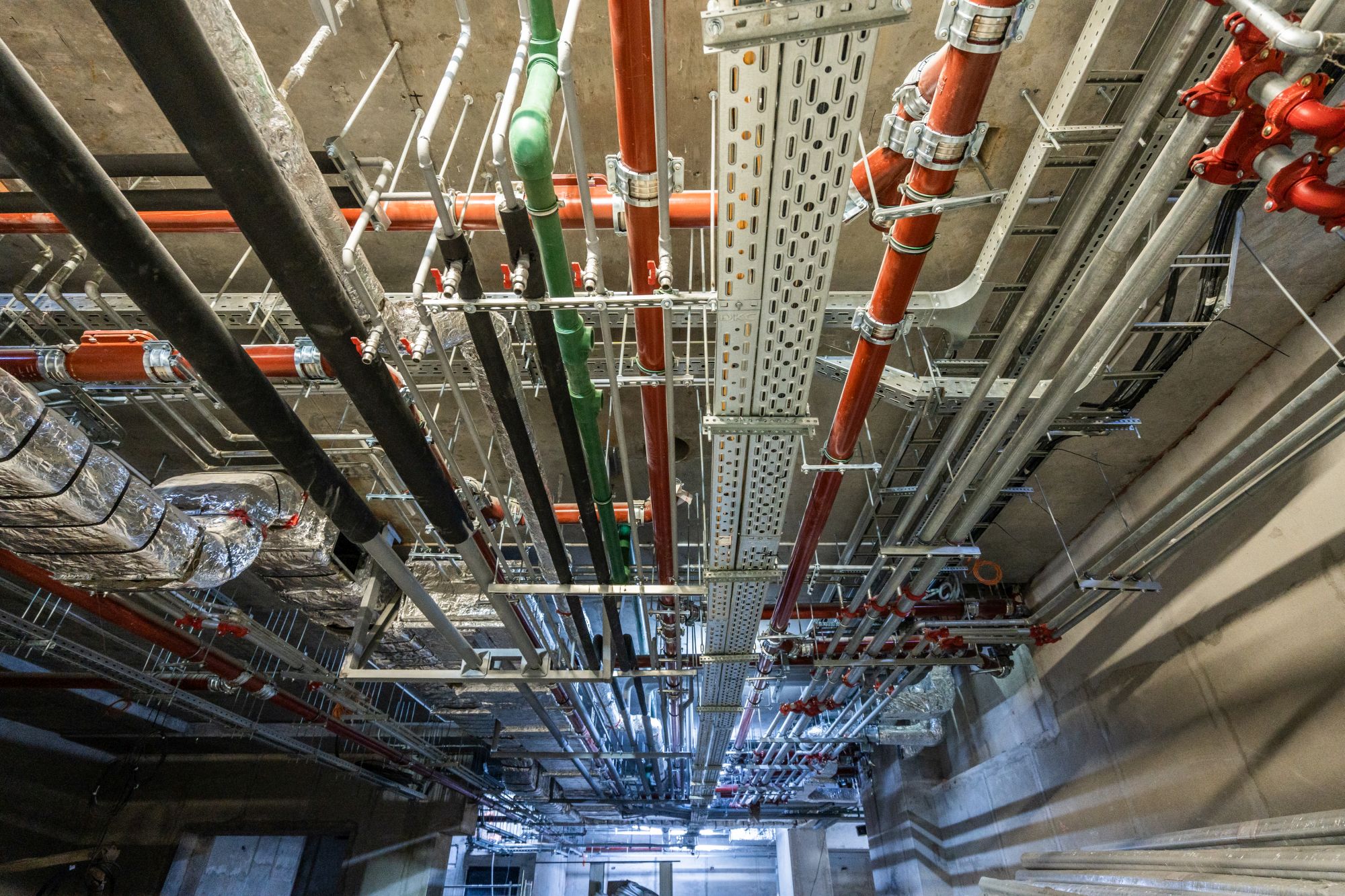

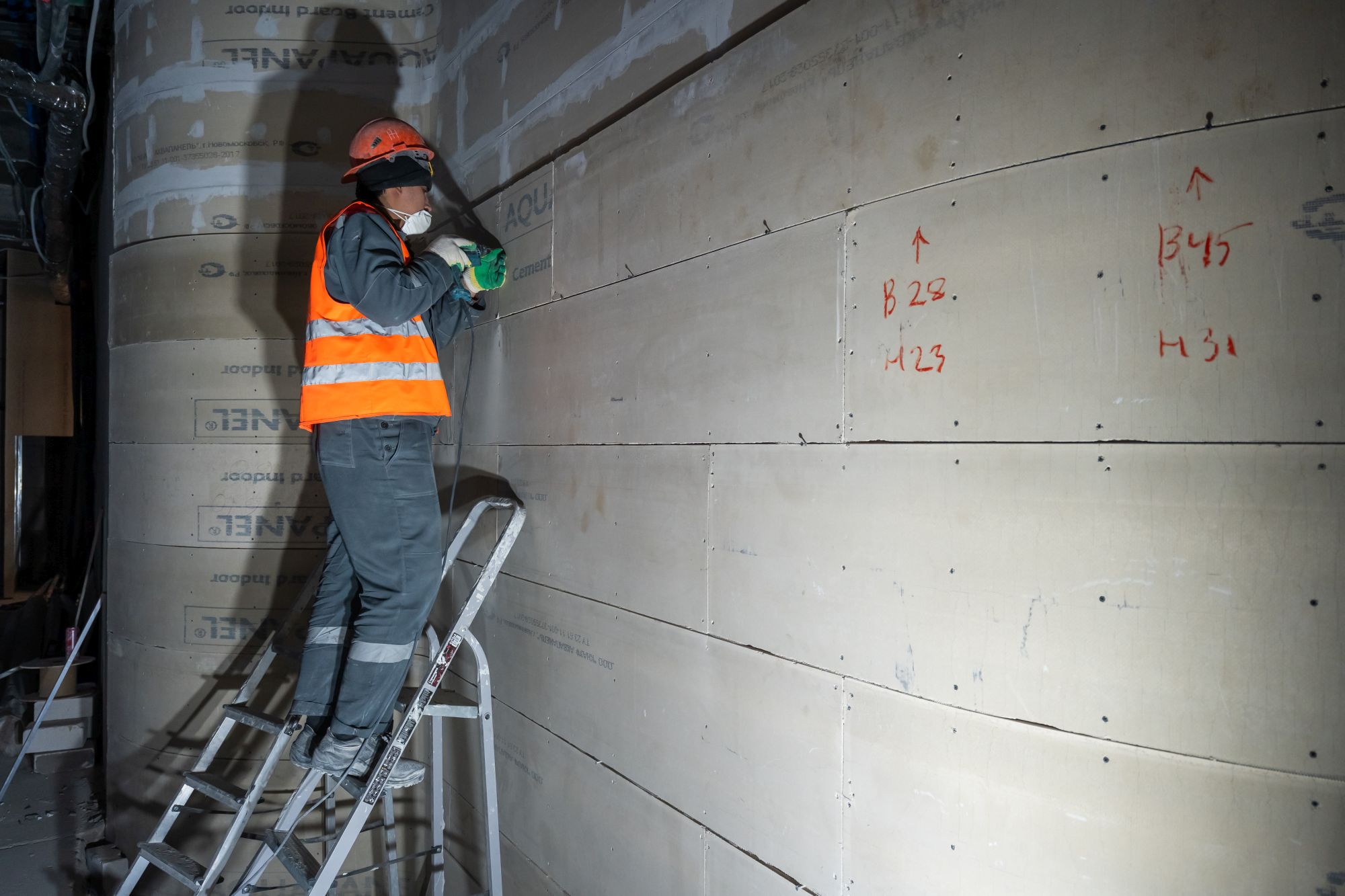

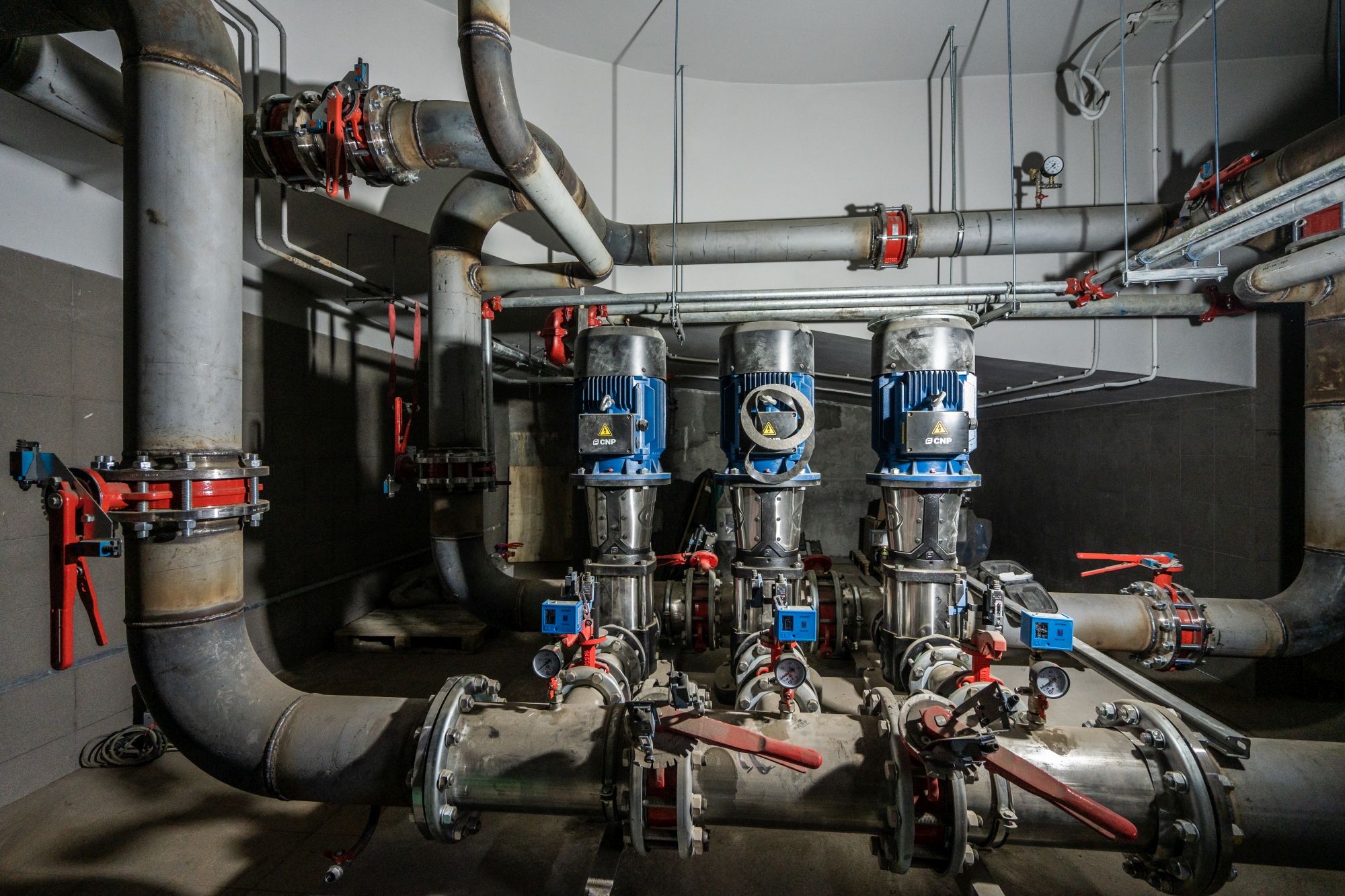

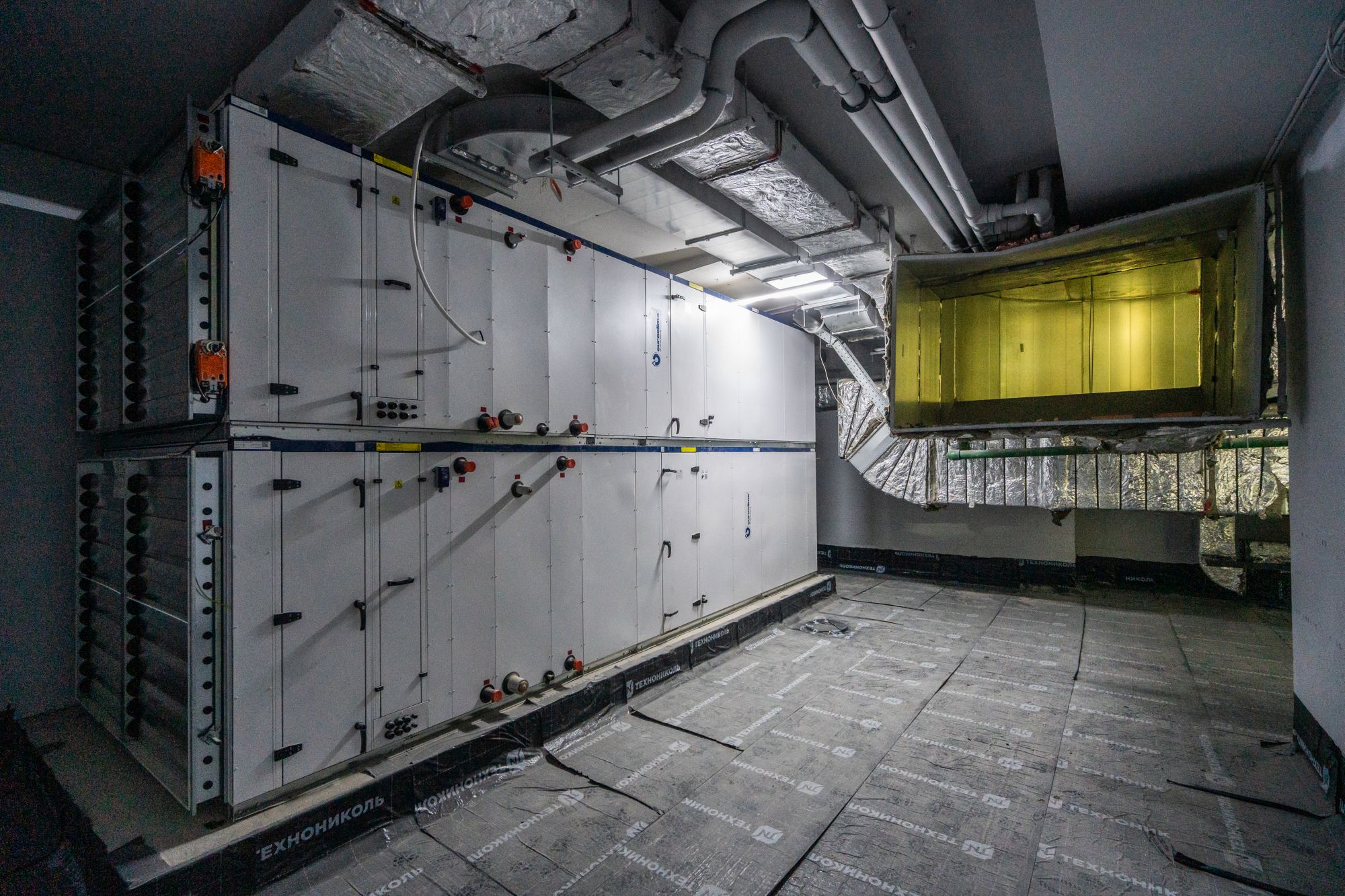

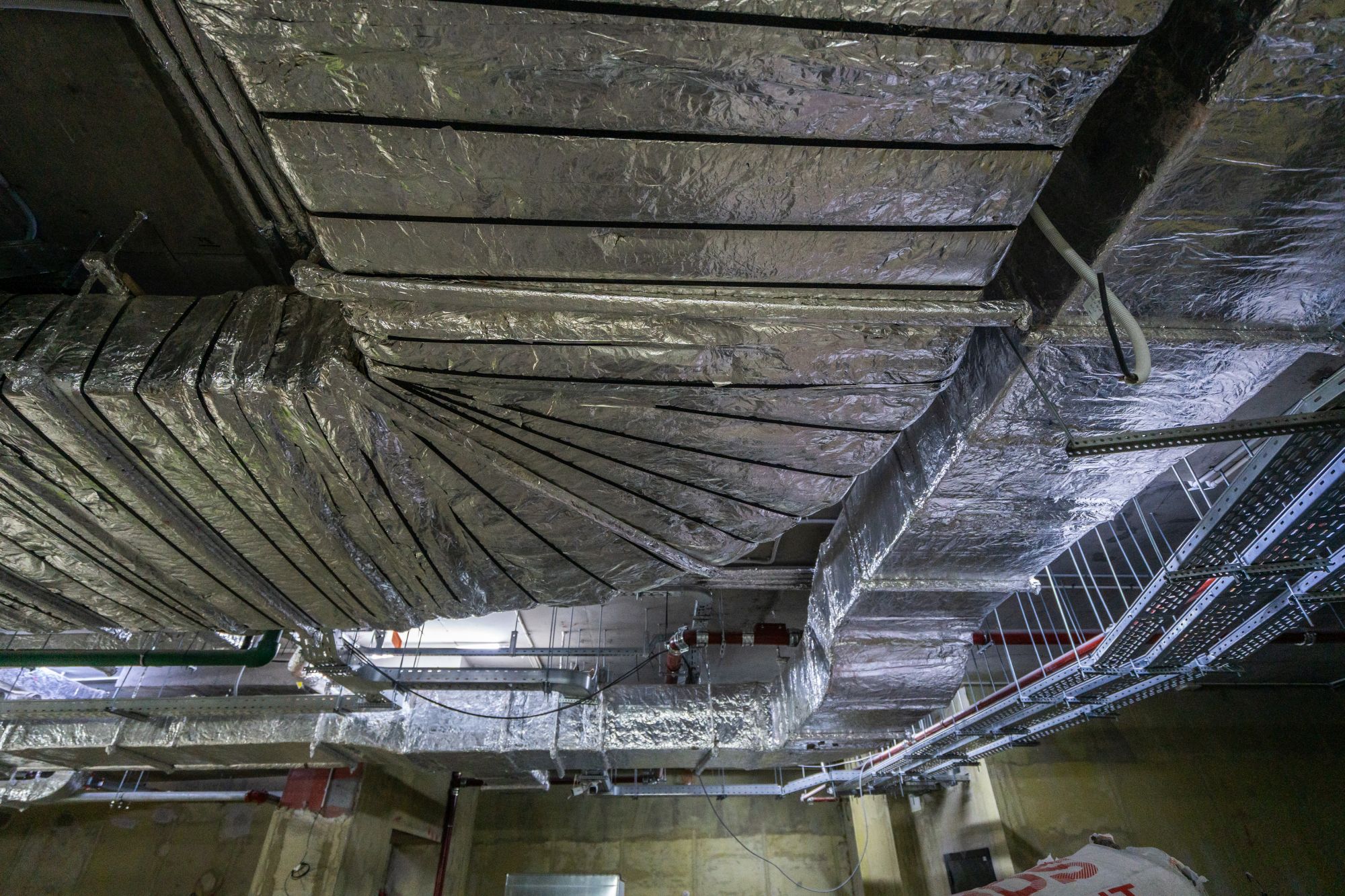

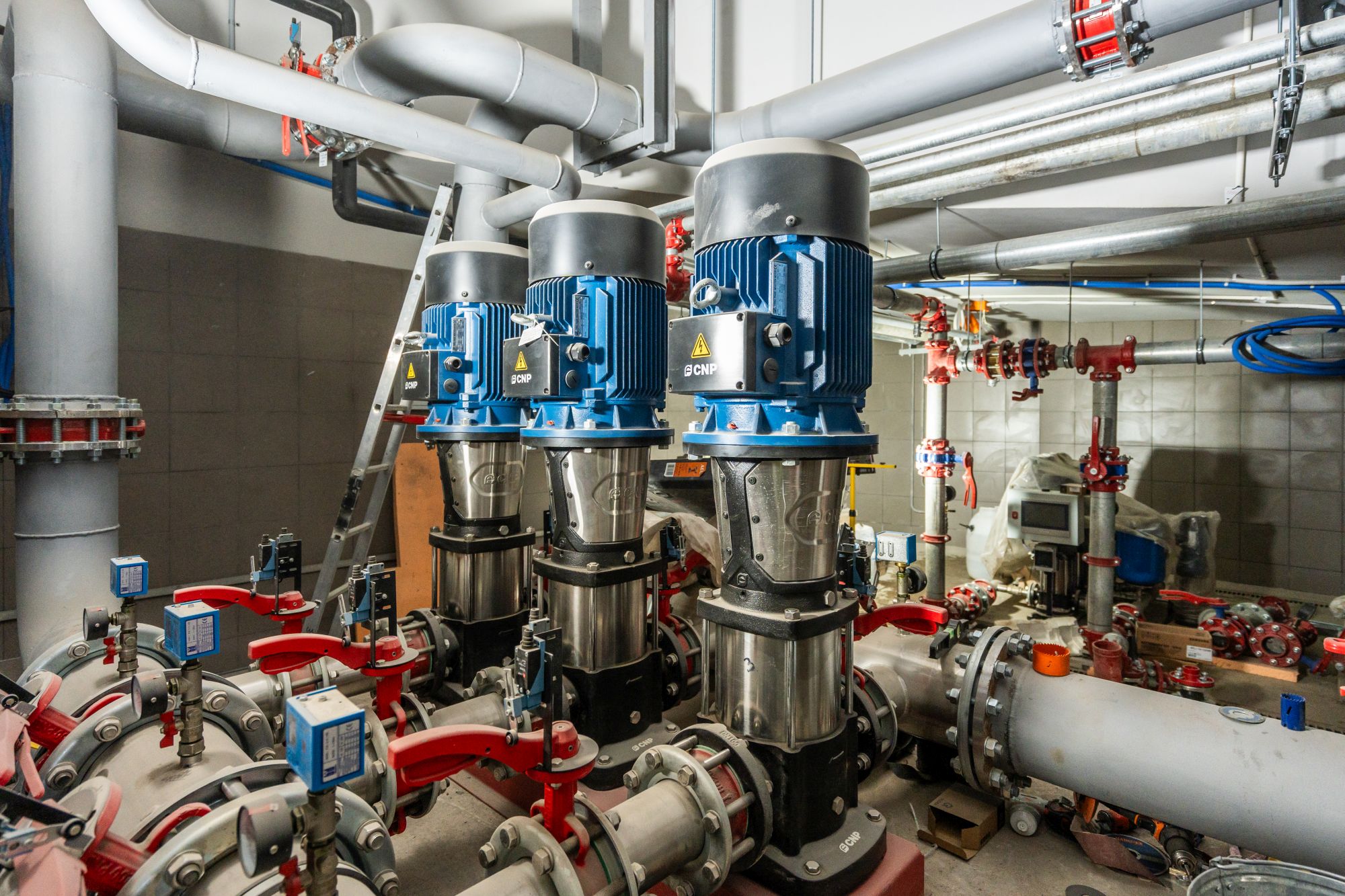

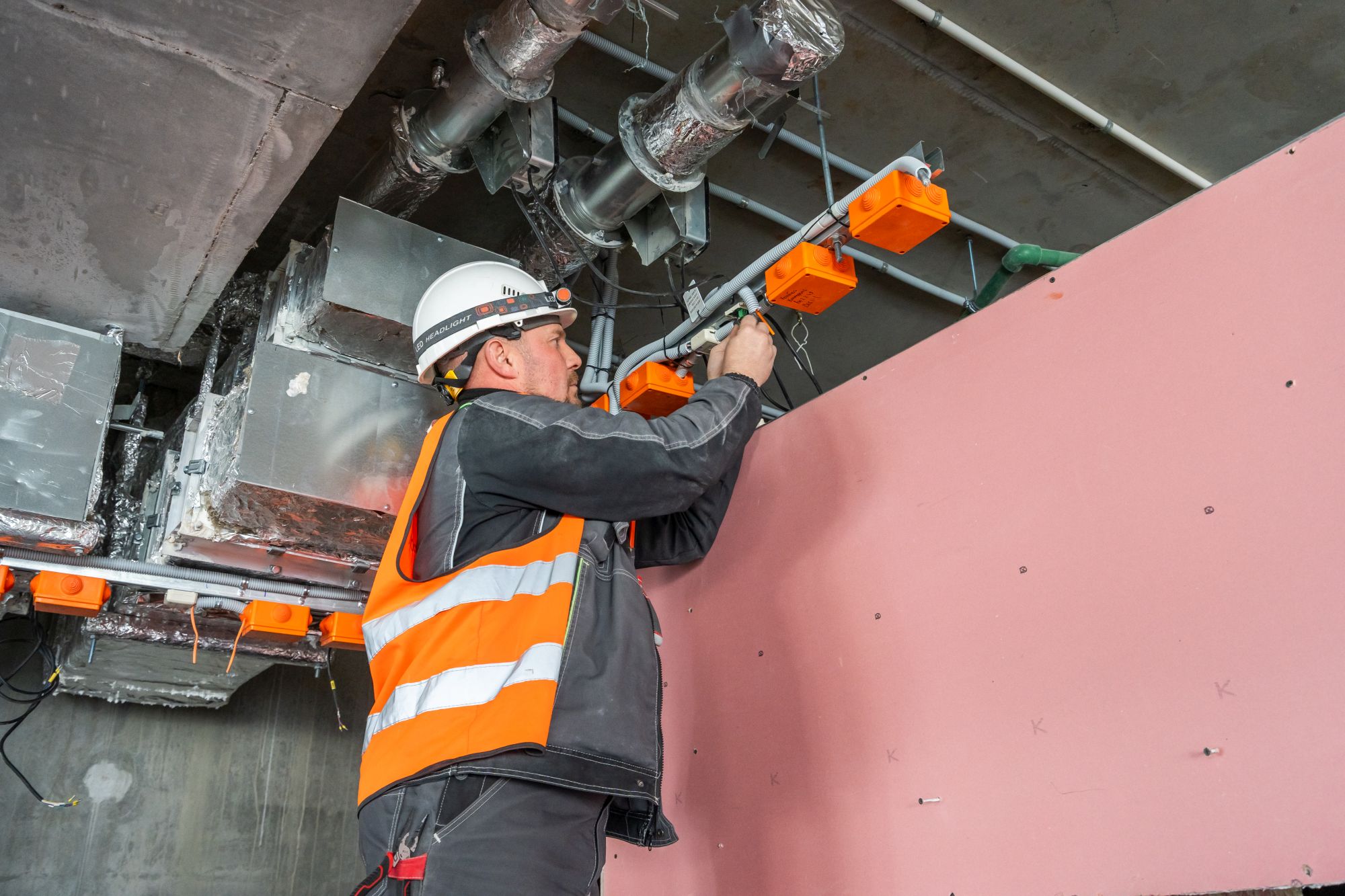

- Продолжаем устройство внутренних инженерных систем: воздуховодов, труб отопления, канализации.

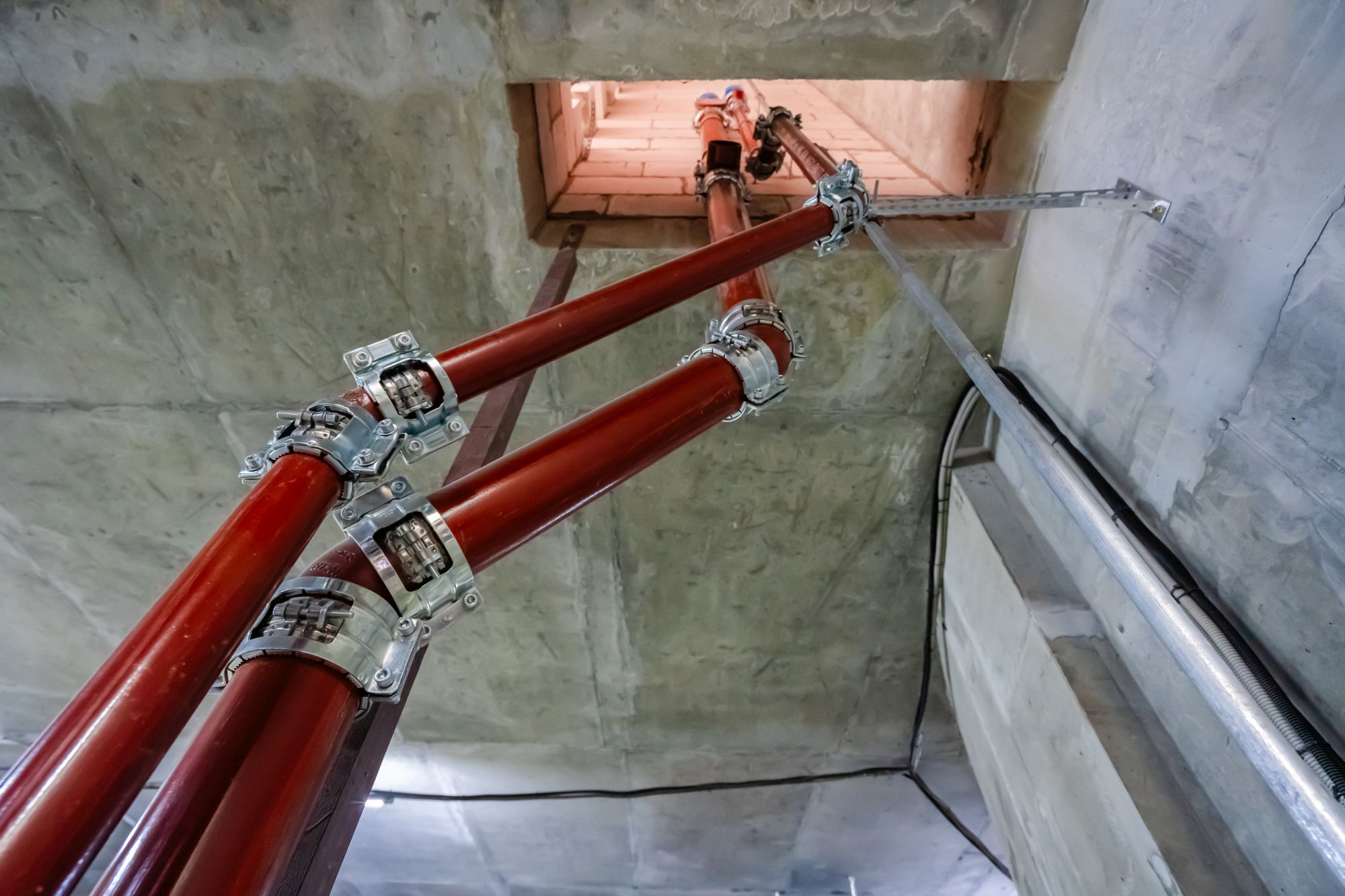

- Присоединили деловой центр к городской сети водостока.

Январь 2025
- Возвели 60% вертикальных конструкций и начали устройство плиты перекрытия третьего этажа.
- Продолжили работы по прокладке наружных инженерных сетей: ливневой и бытовой канализации.
- Приступили к монтажу внутренних инженерных систем: воздуховодов, труб отопления.

Декабрь 2024
- Залили половину плиты перекрытия второго этажа.
- Завершили первый участок ливневой канализации.
- Приступили к отделке индивидуального теплового пункта.

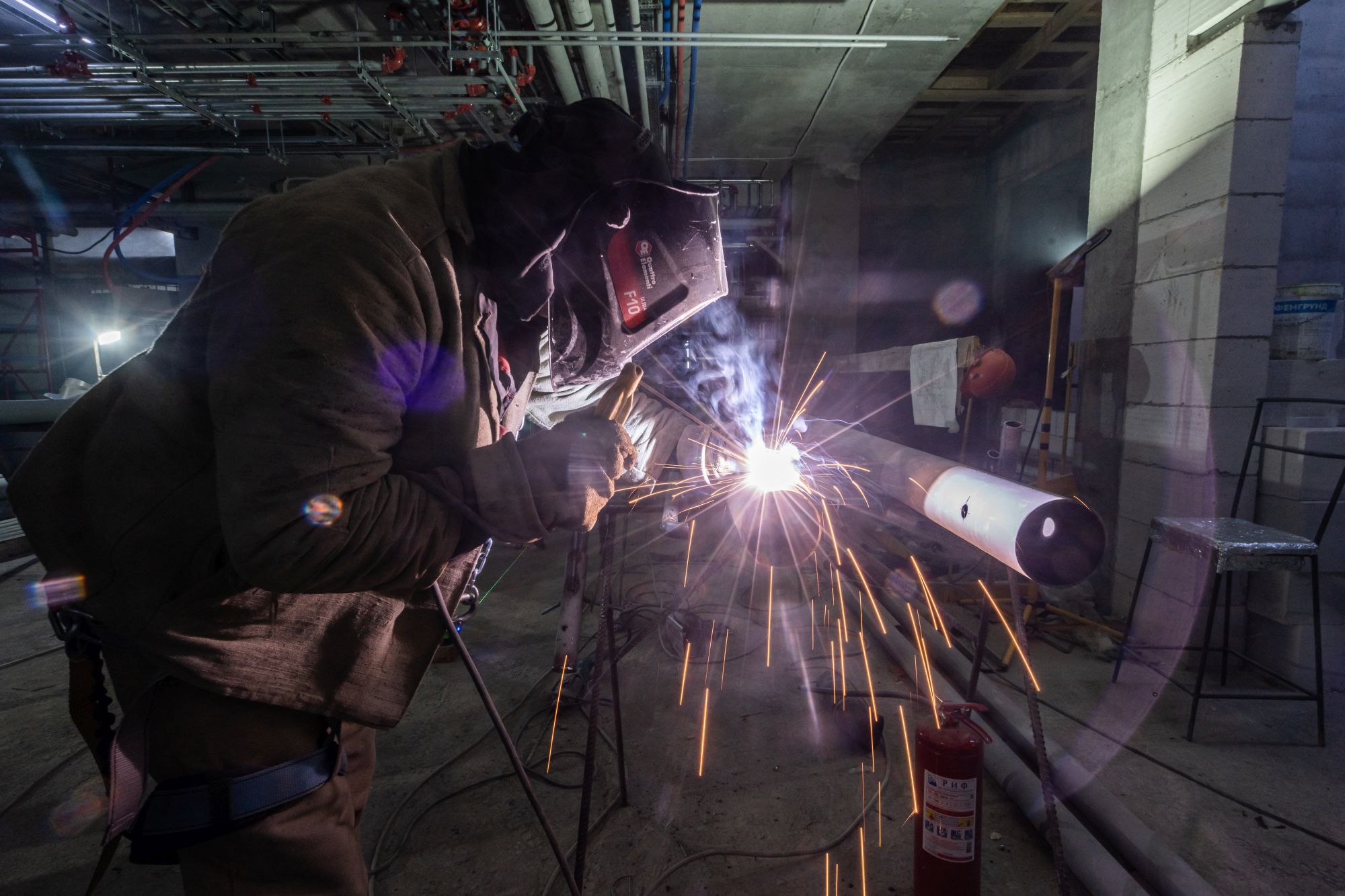

- Выбрали подрядчика по монтажу внутренних инженерных систем.

Ноябрь 2024

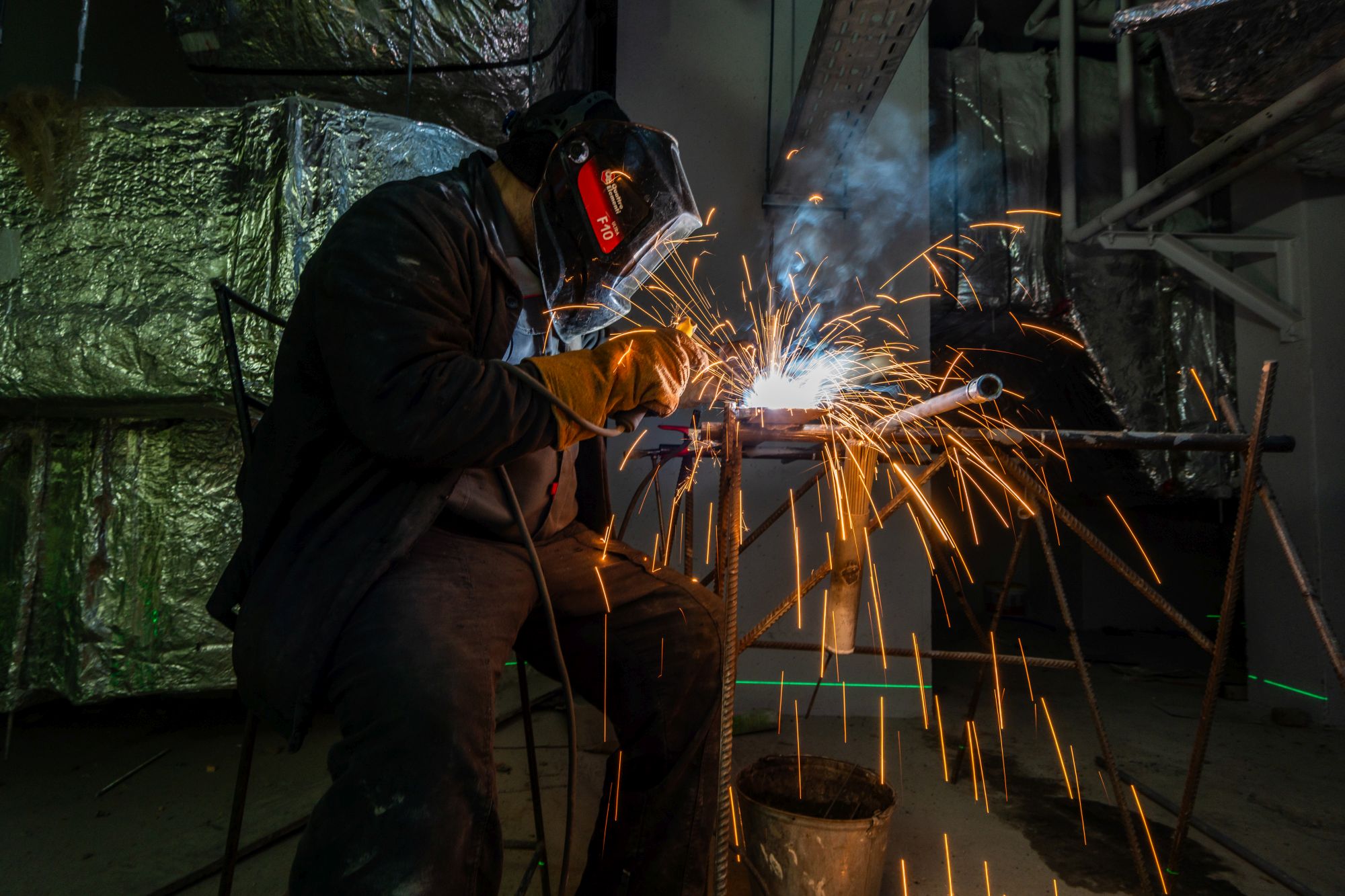

- Начали создавать арматурный каркас стен и колонн второго этажа.

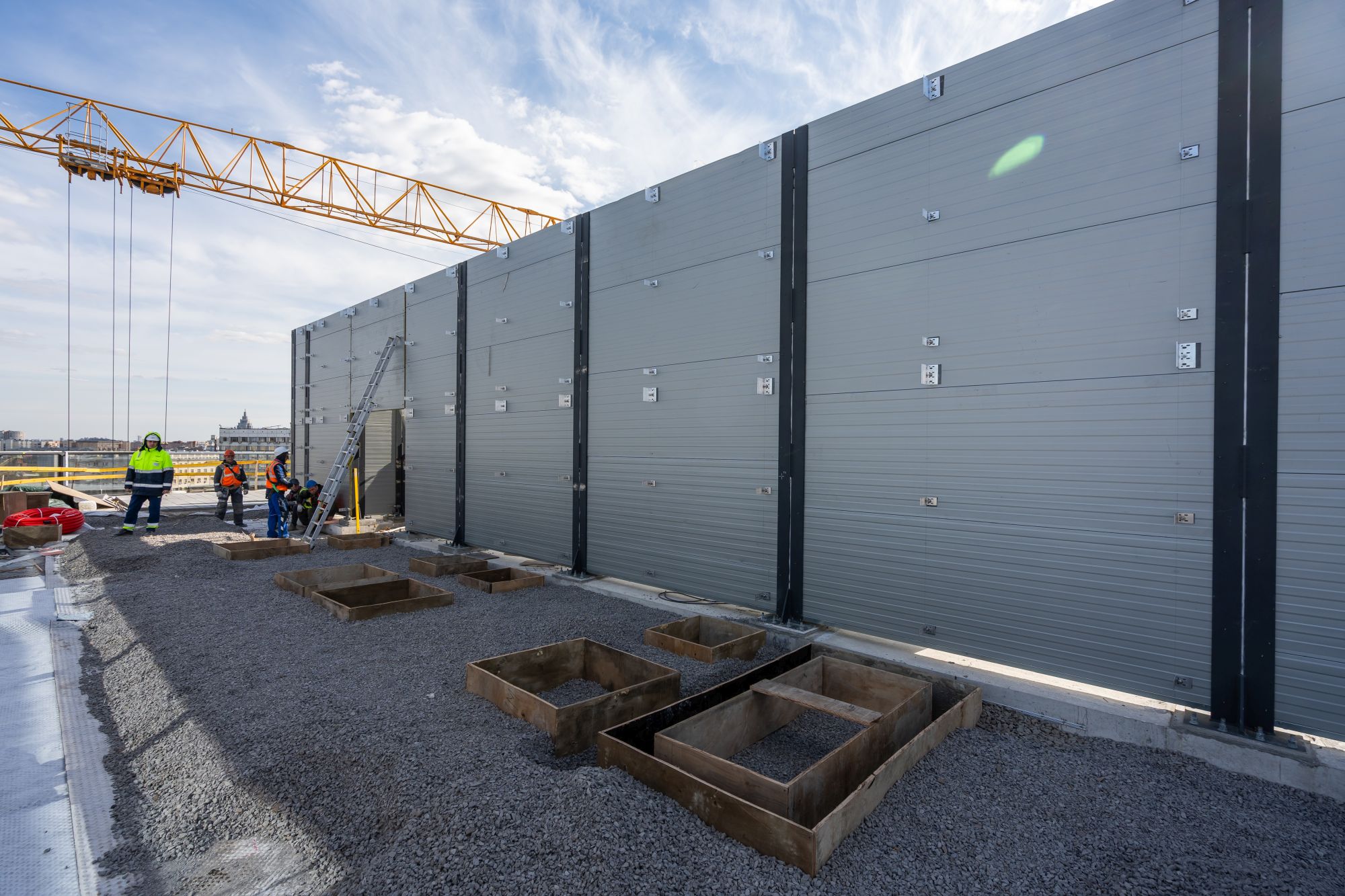

- Выполнили монтаж наружных инженерных сетей на 5%.

- Приступили к отделке технических помещений паркинга.
- Нарастили башенный кран для высотного строительства.

Октябрь 2024

- Завершили перекрытия минус первого этажа.
- Выполнили каменную кладку подземных этажей на 90%.
- Начали устройство плиты перекрытия первого этажа.
- Приступили к монтажу наружных инженерных сетей.

Сентябрь 2024

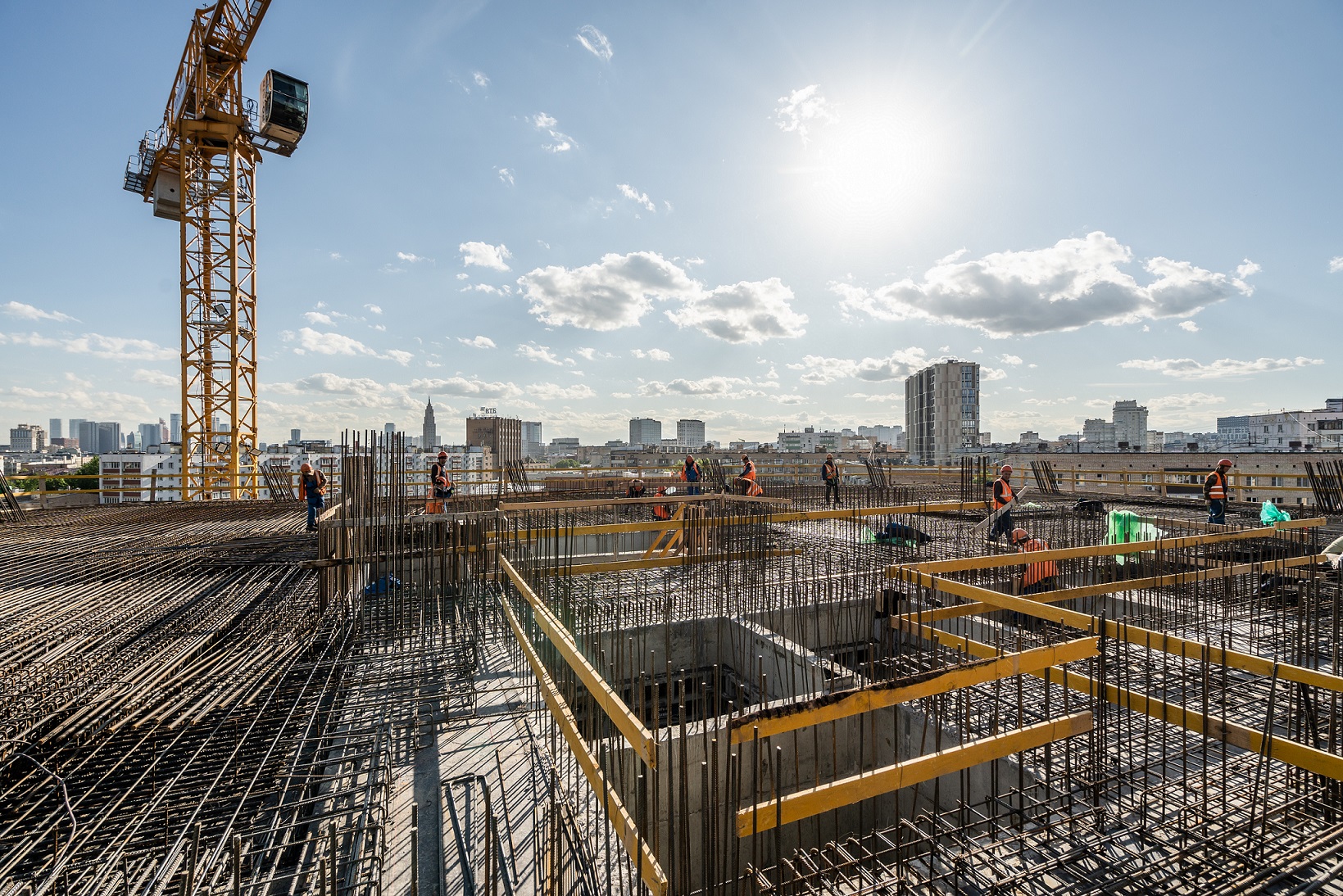

- Построили 50% стен первого надземного этажа.
- Завершили гидроизоляцию подземной части.
- Возвели стены и колонны подземной части.
- Выполнили каменную кладку подземных этажей на 70%.
- Смонтировали перекрытия минус первого этажа на 70%.

Август 2024
- Полностью демонтировали распорную систему подземной части.
- Завершили монолит стен и перекрытий минус второго этажа.
- Начали возводить стены и перегородки технических помещений и келлеров.
- Выполнили монолит стен минус первого этажа на 90%.
- Завершили гидроизоляцию подземной части на 90%.

Июль 2024
- Приступили к его строительству ретейла — демонтируем распорную систему и возводим несущие вертикальные конструкции.
- На минус втором этаже построили монолитные стены на 95% и cоорудили плиту перекрытия на 70%.
- На минус третьем этаже возвели стены на 95%.
- Выполнили гидроизоляцию подземной части здания на 80%.

Июнь 2024
- Завершили монолит минус третьего этажа, приступили к устройству стен и перегородок.
- Построили пандус с минус третьего на минус второй этаж паркинга.
- Демонтировали распорную систему на минус втором этаже.
- Выполнили гидроизоляцию подземной части здания на 60%.

Май 2024
- Возвели монолитные стены и колонны минус третьего этажа.
- Завершили устройство плиты перекрытия на 80%.
- Приступили к монтажу вертикальных конструкций минус второго этажа.

Апрель 2024
- Приступили к демонтажу распорной системы, которая поддерживала котлован во время его разработки.
- Завершили создание фундаментной плиты на 100%.
- Возводим стены и перекрытия минус третьего этажа паркинга.
- Сейчас на площадке работают 86 человек, из техники — башенный кран, манипуляторы и длинномерный автотранспорт.

Март 2024
- Завершили разработку котлована на 100%.
- Смонтировали распорную систему для укрепления котлована на 100%.
- Приступили к созданию стен и перекрытий минус третьего этажа паркинга.

Февраль 2024
- Завершили разработку котлована на 95%.
- Выполнили устройство третьего яруса распорной системы на 51%.
- Залили 632 кубометра бетона в монолитный каркас.

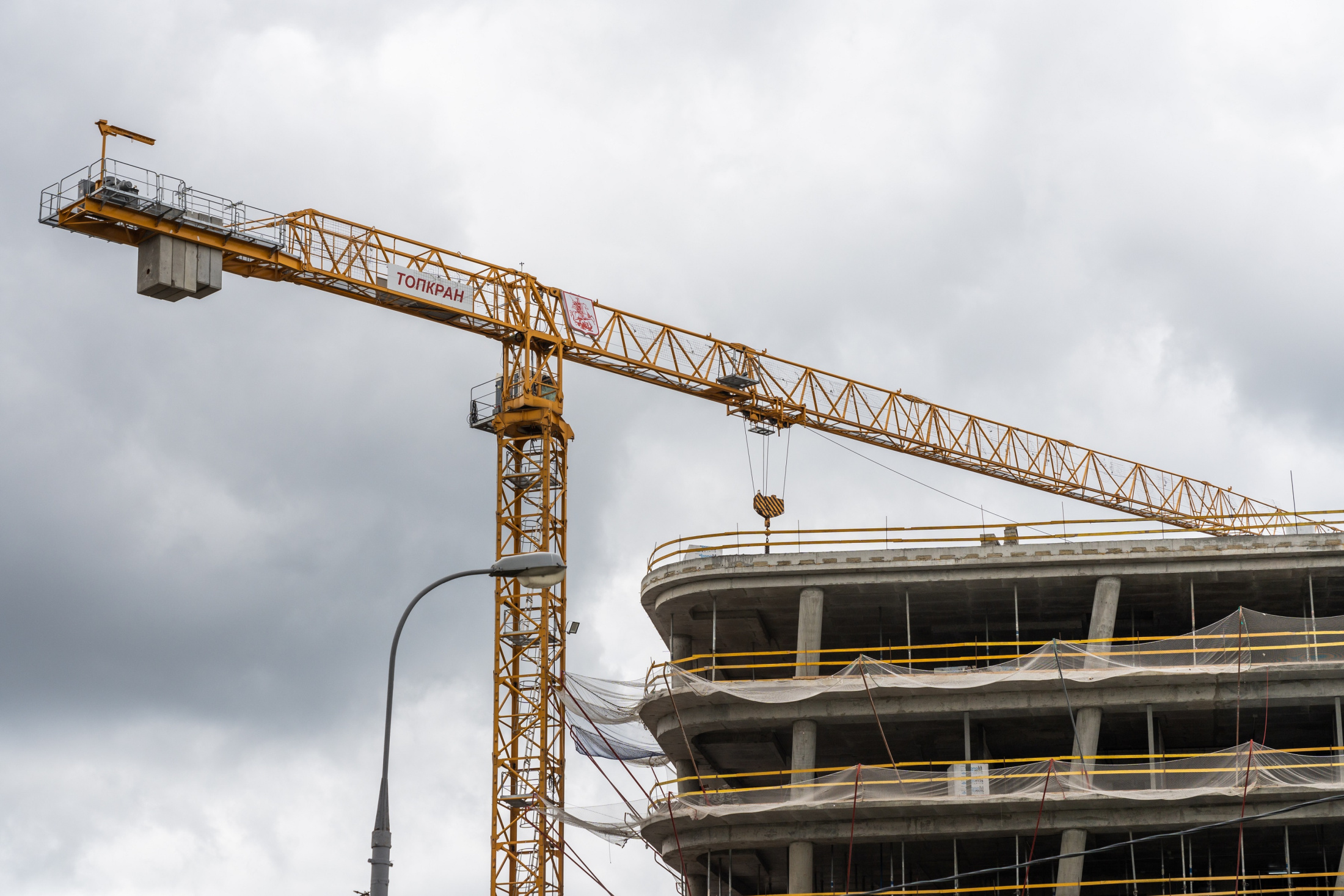

- Смонтировали башенный кран для возведения этажей.

Январь 2024
- Завершили разработку котлована на 88%.
- Выполнили устройство третьего яруса распорной системы на 23%.
- Залили 116 кубометров бетона для фундамента.
- Готовимся устанавливать башенный кран для возведения этажей.

Декабрь 2023
- На 70% выполнили монтаж распорной системы, необходимой для укрепления котлована.
- Продолжаем разработку котлована на третьем подземном этаже.
- Выполнили заливку первого участка монолитной фундаментной плиты.

Октябрь 2023
- На 40% выполнили монтаж распорной системы, необходимой для укрепления котлована.
- Усилили парк техники дополнительными погрузчиком и экскаватором.
- Продолжаем работы по устройству котлована на втором подземном уровне.

Сентябрь 2023
- Завершили работы по устройству обвязочной балки и буронабивных свай для последующего монтажа распорной системы.
- Установили шпунтовое ограждение и возвели на 15% распорную систему, необходимую для укрепления котлована и начала монолитных работ.
- Приступили ко второму этапу разработки котлована — стремимся к отметке 7,5 метра. Здесь будет просторный двухуровневый паркинг на 55 машино-мест.

Август 2023
- Завершили на 100% устройство строительного водопонижения.
- Выполнили на 92% работы по устройству обвязочной балки для распорной системы.
- Выполнили на 58% устройство буронабивных свай для последующего монтажа распорной системы.
- Приступили к разработке и вывозу грунта.

Июль 2023
- Завершили на 100% устройство форшахты — железобетонного ограждения, которое обеспечивает проектную точность будущих стен.
- Завершили на 100% работы по устройству конструкции «стена в грунте». Так называется технология крепления стен котлована и создания постоянного фундамента здания.
- Выполнили на 20% работы по устройству обвязочной балки для распорной системы котлована. Эта конструкция служит для укрепления котлована и позволяет снизить влияние стройки на соседние строения.

Июнь 2023
- Завершили на 95% устройство форшахты — железобетонного ограждения, обеспечивающего проектную точность будущих стен.
- Выполнили на 55% работы по устройству стены в грунте — технологии крепления стен котлована и устройства постоянного фундамента здания.

Май 2023
- На 60% завершили устройство форшахты — железобетонного ограждения, обеспечивающего проектную точность будущих стен.
- На 10% выполнили работы по устройству стены в грунте.

Сентябрь 2024
Июнь 2024

Февраль 2024

Декабрь 2023
